Ifølge Småkraftforeninga står vi overfor en ny småkraftbølge. Men de frykter
at lange konsesjonskøer i NVE skal bli et hinder for utbygging.
Temasider småkraft 13
Side 4
Side 21
Side 9
Side 5
Store elkraftentreprenører har vært nødt til bemanne
kraftig ned, fordi de mangler oppdrag til sine montører.
Selskapene må gi slipp på verdifull kompetanse som
de sårt vil trenge fremover for å bygge alt det kraftnettet
alle snakker så høyt om.
For det er jo opplest og vedtatt at det skal bygges ut
fornybar energi og nett i et omfang og tempo vi aldri
før har sett her i landet. Vi må elektrifisere samfunnet
kraftig for å kunne møte det grønne skiftet og nå de
ambisiøse klimamålene Norge har forpliktet seg til.
Og dette skal skje innen 2030. Denne formidable
jobben skal altså gjøres i løpet av drøye seks år. Vi
har veldig dårlig tid. Hvor står vi så i 2023?
Jo, elkraftentreprenørene opplever et marked der de
blir sulteforet på oppdrag med å bygge nett, og flere
har blitt nødt til å nedbemanne. I marsutgaven satte
Energiteknikk fokuset på leverandørindustrien. Også
disse bedriftene sliter økonomisk. Volumet på elektromekaniske
oppdrag for kraftselskapene har vært
svært lavt de siste årene, konkurransen er beinhard,
og samlet sett tjener ikke leverandørene penger.
Dette er en alvorlig og paradoksal situasjon for energinasjonen
Norge, i lys av at det altså skal gjøres et
kjempeløft frem til 2030.
Mens gresset gror, dør kua. Dersom det ikke skjer
noe, og det ganske raskt, risikerer vi å miste mye av
kompetansen som trengs for å gjennomføre dette
krafttaket.
Energiminister Terje Aasland varslet nylig at det vil
komme 135 millioner kroner for å styrke NVE og den
øvrige forvaltningen med nærmere 80 nye saksbehandlere.
Dette for å sette fart i utbyggingen av fornybar
energi og kraftnettet, ifølge ministeren.
Det er et prisverdig signal, som viser vilje til å gjøre
noe. Men det er å begynne i feil ende. Det hjelper
ikke med 80 nye medarbeidere dersom disse ikke får
flere saker å behandle. I dag er det et beskjedent antall
konsesjonssaker i NVE, mye på grunn av liten vilje
hos nettselskapene og kraftselskapene til å investere.
For å få fart på utbyggingen av fornybar kraft og nett,
må rammebetingelsene endres, slik at det blir stimulert
til investeringer. Dette er selvsagt Aasland fullt
klar over. Men det er nok enklere å få mer penger
til sin egen forvaltning enn å endre det kompliserte
nettregimet, for ikke å snakke om å få grønt lys av
Finansdepartementet til nødvendige endringer i beskatningen
av kraftselskapene.
Energiministeren har da også tatt til orde for at det
er nødvendig å justere inntektsreguleringen av nettselskapene,
slik at de ikke «straffes» for å bygge nett
for tidlig. Ifølge Fornybar Norge lønner det seg heller
å vente, slik dagens nettregime er.
Men NVE vil nok stritte imot endringer av nettregimet.
RME-direktør Tore Langset påpeker i dette bladet at
de frykter at slike endringer kan gi overinvesteringer i
nettet og bli svært dyrt for samfunnet.
Men her bør energiministeren heller lytte til kraftbransjen,
og sørge for at NVE endret sitt nettregime
raskest mulig, slik at nettselskapene får insentiver til å
bygge mer nett, i takt med samfunnets påtrengende
behov. Dette er et høyst nødvendig grep i den utfordrende
situasjonen vi nå er i.
Så må det også gjøres en skikkelig jobb for å få forenklet
prosessen og kortet ned den lange tiden fra
beslutning om bygging, til nettet står ferdig. Det vil
nok bli den mest krevende oppgaven.
(Tidligere Elektro)
Energiteknisk fagblad
www.energiteknikk.net
Nr. 4, 2023 136. årgang
ISSN - 1890-9957
Stein Arne Bakken
stein@energiteknikk.net
Mobil: 922 56 358
Øyvind Zambrano Lie
oyvind@energiteknikk.net
Mobil: 980 47 286
ElektroMedia AS
Korpåsen 77 B - 1386 ASKER
Tlf: 922 56 358
E-post: post@energiteknikk.net
Nr. 5, uke 43
24. oktober 2023.
annonser@energiteknikk.net
Arne Aardalsbakke
(annonseansvarlig)
arne@aamedia.no
Mob: 900 43 282
12. oktober 2023
Tema: drift/vedlikehold/
utbygging av nett
Temasider: Fjernvarme
Atle Abelsen
atle@energiteknikk.net
Morten Valestrand
morten@energfiteknikk.net
Jørn-Arne Tomasgard
jorn.arne@energiteknikk.net
Norwegian Digital AS
Akershus Reklame Team AS
Tlf.: 63 87 26 00
E-post:
Kundeservice@art-as.no
Merkur Grafisk AS
Stein Arne Bakken
Copyright ElektroMedia.
Forbud mot ettertrykk.
Energiteknikk redigeres i tråd med Redaktørplakaten og pressens Vær varsom-plakat.
Tekst: Stein Arne Bakken
E n gjennomgang av regnskapstallene for de åtte entreprenørselskapene (med årsomsetning over 250 millioner kroner) i perioden 2020-2022 er lite oppløftende lesning (se tabell), og understøtter det som Energiteknikk tidligere har skrevet om den negative utviklingen i markedet for entreprenørtjenester, spesielt bygging av kraftnett.
Det største entreprenørselskapet, Nettpartner, sliter økonomisk. 5. september ble det sendt varsel om permitteringer og nedbemanning som omfatter 50 av selskapets 470 ansatte. En betydelig del av disse er montører som vil bli permittert.
Også Laje har vært nødt til å kutte i bemanningen det siste året, med 55 ansatte. Frost Kraftentreprenør har også gått til dette drastiske skrittet, det nordnorske selskapet har minsket staben med et 40-talls ansatte.
Toppledere som Energiteknikk har intervjuet, peker på som et paradoks at elkraftentreprenørene blir sulteforet med oppdrag og må gi slipp på verdifull kompetanse, mens de politiske signalene er at det må bygges kraftnett i et tempo og omfang vi aldri før har sett her i landet. – Alle snakker om det grønne skiftet og elektrifiseringen, at det må bygges ut store mengder kraft og mye nett innen 2030. Men entreprenørene opplever en helt annen virkelighet, og vi kan ikke sitte og vente på oppdrag som ikke kommer, sier adm. direktør Vibeke Strømme i Nettpartner til Energiteknikk.
Elkraftentreprenøren gikk i fjor med et underskudd på 18,7 millioner kroner, av en omsetning på 1,3 milliarder kroner. Og det ser ikke bra ut for 2023, resultatet etter 1. halvår er på minus 24,4 millioner kroner, som er en betydelig forverring sammenlignet med resultatet for tilsvarende periode i 2022, et år som altså viste røde tall. I sommer fikk Nettpartner tilført 40 millioner kroner i frisk kapital fra sine to eiere, Fredrikstad Energi og Å Energi.
Størst underskudd i 2022 hadde Laje, med 73,6 millioner kroner, til tross for at omsetningen i økte til 654,5 millioner kroner fra beskjedne 21,4 millioner kroner året før, mye som følge av sammenslåingen av Laje-selskapene til ett konsern. Laje har gått gjennom en smertefull omstilling det siste året, blant annet med en kraftig nedbemanning.
Men også Otera Infra gikk med betydelig underskudd i fjor, 38,6 millioner kroner, etter at selskapet de to foregående årene hadde marginale overskudd, dette til tross for at selskapet økte sine driftsinntekter betydelig fra 2020.
Infratek Norge skiller seg positivt ut, med et årsresultat på 24,8 millioner kroner i fjor. Men i 2020 var resultatet tre ganger større, og det er blitt betydelig svekket de to siste årene, til tross for en økning i omsetningen i 2022 på 100 millioner kroner fra året før. Også Kraftmontasje klarer seg godt, selv om årsresultatene har vært beskjedne.
Eviny Solutions er den eneste av de åtte entreprenørene som har forbedret sitt resultat siden 2020, fra underskudd den gangen på 21,4 millioner kroner til et overskudd på 4,7 millioner kroner i fjor.
Av de fire selskapene som kan vise til overskudd, har Infratek og Nett-tjenester den høyeste resultatgraden, 2,7 prosent, tett fulgt av Kraftmontasje med 2,5 prosent, mens Eviny Solutions har 1,2 prosent.
– Vi er nødt til å tilpasse bemanningen til markedet for oppdrag og de rammeavtalene vi har. Samtidig jobber vi målrettet internt for å bli enda mer kostnadseffektive, blant annet med omorganisering i divisjon distribusjonsnett, sier Nettpartnersjefen.
I fjor var entreprenørmarkedet preget av svært få oppdrag. Selv om Strømme foreløpig ikke merker noe av veksten som skulle komme som følge av det grønne skiftet, sier hun at det er blitt litt flere oppdrag de siste månedene.
– Vi velger å se optimistisk på fremtiden, men det haster å få endret rammevilkårene for nettselskapene, slik at de blir stimulert til å investere i nettet, sier Strømme.
Laje gikk med kraftig underskudd i 2022, og ble nødt til å gjennomføre en betydelig nedbemanning. Daglig leder Anders Granheim forklarer dette med at de tidligere Laje- og Nettservice- selskapene ble fusjonert i konsernet i fjor, noe som avdekket flere tapsprosjekter og medførte økte kostnader. Det var også inngått rammeavtaler som ikke lot seg kompensere for den kraftige økningen i materialpriser, blant annet som følge av krigen i Ukraina.
– Vi klarte ikke å tilpasse oss tidsnok til det sviktende entreprenørmarkedet i 2022, sier Granheim.
I tillegg til en nedbemanningsprosess hvor det ble 55 færre for å få ned lønnskostnadene, ble det i fjor høst gjennomført en omfattende omorganisering av selskapet. Blant annet er lokasjonen i Østfold lagt ned.
– Vi begynner å få kontroll, april var den første måneden vi fikk i pluss siden 2021. Det var fortsatt et betydelig underskudd 1. halvår, men vi har forventninger om at vår kraftige snuoperasjon skal gjøre at vi går fra minus 74 millioner kroner til null ved utgangen av 2023, sier Granheim.
Laje-sjefen uttrykker sterk frustrasjon over myndighetene i forhold til det som skjer, han føler seg ført bak lyset. – Vi gjør alt vi kan for å bygge et selskap for å levere infrastrukturtjenester inn i det grønne skiftet, men som ingen vil betale for.
Elkraftentreprenørene må avgi dyktige fagfolk til andre fagområder, til bygging av vei og jernbane. Vi har stort fokus på å rekruttere lærlinger, men dette blir utfordrende når vi må nedbemanne og mister fagfolkene som skal lære disse opp. Vi er inne en utvikling som bør være bekymringsfull med tanke på beredskapen og hvordan Norge skal kunne møte det grønne skiftet, sier Granheim.
– Vi som driver med oppdrag i kraftnettet, opplever at tilstanden blir dårligere ettersom nettet blir eldre. Det er myndighetene som bestemmer rammevilkårene for nettselskapene, og jeg har forståelse for at disse møter tøffe krav om å levere solid økonomi til kommunale eiere som forventer store utbytter. Nettselskapene konkurrerer om å være mest mulig effektive. Men dette fører til at reinvesteringene i nettet holdes på et minimum. Jeg er redd for at nettselskapene sparer seg til fant, sier Granheim.
– Ser du lyspunkter fremover, og når tror du det snur?
– Det er vanskelig å svare på. Jeg har levd i troen i mange år, og blitt skuffet hver gang. Men jeg tror bunnen i entreprenørmarkedet ble nådd i fjor, og at det langsomt vil gå fremover. Vi kommer nok godt ut i 2024 før det skjer noe, men mye avhenger av om det blir endringer i nettregimet og rammebetingelsene for nettinvesteringer, sier Laje-sjefen.
Kraftmontasje på Vestnes i Møre og Romsdal er det entreprenørselskapet som skiller seg klart ut ved at driften går bra, med et overskudd på 11 millioner og en kraftig økning i omsetningen i fjor, til 465 millioner kroner, i forhold til året før.
– Vi treffer godt med vår strategi ved å gå mot de større prosjektene både i kraftnettet og i samferdsel. Vi har full ordrebok ut året og et godt stykke inn i 2024, sier daglig leder Øystein Søraas.
Søraas opplyser at Kraftmontasje retter seg mot prosjektoppdrag, de opererer ikke med rammeavtaler som mange av sine konkurrenter. Om lag halvparten av oppdragene er for nettselskaper, innbefattet Statnett, mens den andre halvparten er innen samferdsel, i hovedsak anlegg for lys i vei- og jernbanetunneler.
Også Kraftmontasje opplevde fjoråret som spesielt krevende, og selskapet unngikk så vidt permitteringer på slutten av året og utover vinteren der det skortet på oppdrag.
– Vi ser positive bevegelser i vårt marked for entreprenørtjenester, og opplever økt etterspørsel i år, etter et nokså labert marked i 2022, sier adm. direktør Helge Rysjedal i Eviny Solutions.
Han er ikke bekymret for aktiviteten på sikt. Ordrebøkene er tilfredsstillende, og det er ikke på tale med nedbemanning.
Eviny Solutions holder til i Bergen, og har i hovedsak Vestlandet som sitt nedslagsfelt. Rysjedal tror dette gjør situasjonen lettere enn for selskapene på Østlandet, der det har vært et tydelig fall i investeringene i distribusjonsnettet. Han viser til at Statnett har mye byggeaktivitet på Vestlandet, noe som bidrar til flere oppdrag i underliggende nett.
Også Rysjedal er bekymret over utviklingen for elkraftentreprenørene og over mangelen på oppdrag, som gjør at flere må gå til oppsigelser og permitteringer. – Vi kan veldig raskt få en underkapasitet, fordi vi vil mangle fagfolkene som skal bygge alt nettet man snakker så høyt om. Det er en alvorlig problemstilling for energinasjonen Norge.
Vi elkraftentreprenører leder ikke an i dansen, kundene må ha et behov for å bygge nett, og vi kan ikke beslutte et marked. Men vi kan bli flinkere til å gå i dialog med nettselskapene om deres behov og planer for nettutbygging, for å drøfte felles utfordringer og finne løsninger sammen. Her har vi mye å lære av bygge- og oljebransjen, sier Helge Rysjedal.
Tekst: Øyvind Zambrano Lie
I slutten av august lanserte Fornybar Norge sitt veikart mot 2030 for fornybarnæringen, som har fått navnet Handlekraft.
Ett av punktene i veikartet var at nettselskapene ikke må «straffes» for å bygge nett for tidlig. Med dagens inntektsramme- regulering lønner det seg å vente og heller ha nett på plass for sent enn for tidlig, ble det hevdet.
Distriktsenergi har klaget over det samme, men på Arendalsuka advarte RME-direktør Tore Langset mot at endringer kan gi overinvestering (se sak side 12). Nå ser det imidlertid ut til at kraftbransjen har klart å overbevise energiminister Terje Aasland (Ap) om at endringer må til.
– Vi må inn og se på grunnlaget for investeringer, om det er mulig for nettselskapene å investere raskere. Det er det, selvfølgelig. Men de vil gjerne konkurrere i NM i effektivitet og få maks avkastning av den investeringen de gjør. Vi er nødt til å se på hvordan en kan bygge en infrastruktur som strømnettet er på en forutsigbar måte for samfunnet, men uten at vi velter unødige kostnader på strømkundene, sa Aasland fra scenen.
Energiministeren dro noen historiske linjer for å belyse problemstillingen.
– Før vi fikk energiloven var det slik at ingeniører rundt omkring i nettselskapene overdimensjonerte kraftledningene. Mye av begrunnelsen for at vi fikk energiloven var at vi skulle ta ut den investeringen som allerede var gjort i blant annet infrastrukturen. Og det har vi gjort, til de grader. Det har blitt en backlash, og nå prøver vi å rette opp noe av det. Vi må se på investeringsmotivasjonen for nettselskapene, og der har vi god dialog nå om mulige mindre justeringer for å komme mye bedre opp i tempo, sa Aasland.
Det blir altså ikke snakk om noen revolusjon.
– Vi ser på om vi skal tune litt på parameterne så kanskje det lønner seg å investere noe mer i takt med det som er industriens og samfunnets behov. Og det tror jeg er nødvendig, og det har vi god dialog om nå. Det å forenkle og forbedre konsesjonsprosessene er ikke nok for å møte behovet, fordi behovet er stort, og vi trenger å gjøre ting raskt, sa Aasland.
Høyres Nikolai Astrup ga i debatten uttrykk for at han er enig, men understreket at det må balanseres.
– Med tanke på hvor mye som skal investeres, er det et ganske godt potensial for å gjøre feilinvesteringer, og når vi snakker om nett, er det ganske dyre saker. Så vi må jo forvalte skattebetalernes penger på en mest mulig fornuftig og rasjonell måte. Men det er mye som tilsier at det er ganske rasjonelt å gi dem noe større handlingsrom til å tenke fremover enn de har hatt til nå, sa Astrup.
– Der ligger det an til et forlik, Nikolai, for der er vi helt enige, sa energiministeren.
– Det må være god samfunnsøkonomi til grunn for dette. Men vi kan ikke unnta nettselskapenes eget ansvar for å investere. Det er et ansvar nettselskapene har i dag. De skal utvikle nettinfrastrukturen og sørge for at den er på plass når behovet er der. Hvis ikke, skal de uten opphold gå i gang med både planlegging og investering, sa Aasland.
Overfor Energiteknikk påpeker Aasland at målet er at nettselskapene ikke skal holde tilbake helt nødvendige investeringer.
– Jeg har hatt en dialog med bransjen om hva de mener rundt det, og de har kommet med noen innspill. Denne diskusjonen holder vi nå på med, jeg vil ikke si konkret hva vi ser på, men vi ønsker å få både planutvikling og investeringstakten i nettselskapene mer parallelt med det som er behovet for nettilknytning i industri og næringsliv og i samfunnet for øvrig. Vi ser om det er parametere innenfor nettreguleringen som det er naturlig å gjøre noen justeringer av, som følge av at det går for trådt med investeringene i nett i forhold til den utviklingen vi har i samfunnet.
Aasland vil ikke sette noen dato for når det nye regelverket skal være på plass.
– Vi har en dialog med bransjen, og så må jeg komme tilbake igjen til det når jeg er ferdig med det, sier energiministeren.
Tekst: Øyvind Zambrano Lie
N asjonal sikkerhetsmyndighet (NSM) har påpekt at en del av de kritiske infrastrukturene, som strøm og telekommunikasjon, må dimensjoneres for krise og krig. Dette var tema på et seminar under Arendalsuka i august.
– I dag har vi en kraftforsyning som er dimensjonert for en dyp fred. Vi trenger nå gå gjøre dette mye mer motstandsdyktig for å levere også i en mer spisset sikkerhetsmessig situasjon. Det betyr en helt annen arkitektur og tilnærming i det som skal bygges fremover, og så må vi ha mer kompetanse på styringssystemer og de skarpere hendelsene som vi må være forberedt på at kan komme i cyberdomenet, sammenfatter NSMs direktør Sofie Nystrøm i et intervju med Energiteknikk.
– Bevisstheten både hos kraftlagene og i befolkningen må opp. Vi kan ikke tro at vi skal opererer slik vi gjør nå i all overskuelig fremtid. Planene må ta innover seg at vi både har innsidetrusler, risiko, personellutfordringer og cyber, og at en medarbeider kan ta med seg en USB-minnepinne og putte det inn i servere. Hvordan jobber vi helhetlig med sikkerhet for å sikre verdikjeden som til slutt kraftlaget har ansvar for, sier Nystrøm.
Vassdrags- og energidirektør Kjetil Lund oppfordret i sitt innlegg bransjen til å passe på cybersikkerheten.
– Vi må ta innover oss at ambisjonsnivået på havvind for Norge har systemiske virkninger. Vi har fått i oppdrag av departementet å lage et forslag til design av konsesjonsprosess og hvilke regler som skal gjelde. Da er sikkerheten veldig viktig. Så viktig som havvind kan bli, er det heller ikke uvesentlig hvem som eier infrastrukturen. Det gjelder både på ledningssiden og på produksjonssiden.
– Vi har vært veldig tydelig i vår tilrådning at i hvert fall det vesentlige, selve havnettet, bør eies av Statnett. Produksjonen kan vi ha en samtale om. Det går politikk i det, jeg skal ikke gå inn i det. Men å sørge for at vi har kontroll på dette, og at vi ikke risikerer at man sitter der og vifter med armene og ikke har ordentlig kontroll over noe som er systemisk kritisk viktig for Norge, sa Lund.
– Innenfor olje- og gassinfrastruktur har man hatt til dels privat eierskap, påpeke ordstyreren.
– Ja, så dette er ikke nødvendigvis et innlegg mot privat eierskap. Men ha det temaet på bordet, slik at man stiller seg slik at man ikke blir sjakk matt for å ivareta nasjonale interesser hvis utviklingen skulle gå på en annen måte enn det man tror nå. Dette er langsiktige ting, sa Lund.
Beate Sander Krogstad, konserndirektør for transformasjon og digitalisering i Statnett, påpekte at leverandørene kan være et svakt ledd.
– Vi har levd i en uskyldighetens tidsalder. Det har vært en enorm globalisering. Jeg tror – og det smerter meg litt å si – at i vår sektor så trenger vi å ha nære leverandører og tenke mer europeisk, og ikke så mye internasjonalt, sa Krogstad.
Sofie Nystrøm i NSM fortalte at de ser en økning i sikkerhetstruende oppkjøp og eierskapstematikk.
– Noen ganger er det enklere å bare kjøpe et softwareselskap eller en aksjepost, enn å hacke det. Russland og Kina er svært aktive, vi skal ikke være naive og tro at et frontselskap som tilsynelatende ser helt greit ut og som er i Spania eller et europeisk land, er den endelige slutteieren. Dette er en kjempeproblemstilling som vi jobber veldig mye med.
– Spørsmålet er hvilket eierskap vi skal ha på den aller viktigste infrastrukturen i fremtiden. Noen ganger slipper vi inn leverandører som er gode og trygge, og så etter hvert kommer aksjeposter inn fra Kina og Russland. Dette har en enorm kompleksitet som vi ser inn i teknologi- og verdikjedene våre som vi må ha stor overvåkenhet for. Det er store mørketall allerede i dag, sa Nystrøm.
– I et land som Norge er det enormt viktig å ha nasjonale tunge kompetansemiljøer som klarer å designe arkitekturen i kraftnettet, både til havs og til lands, på en måte som er enhetlig, og hvor vi har en robust sikkerhet rundt det. At ting er veldig fragmentert, er alltid en sikkerhetsrisiko, sa Beate Sander Krogstad.
– Noe av det jeg bekymrer meg mye for, er når vi sitter med ting vi tenker er veldig sikre fordi vi har låst det inn i et rom. Det blir fort en stor usikkerhet, for etter hvert har du ikke kompetanse på det, ikke tilfang i et leverandørmarked, sa Krogstad.
Hun understreket imidlertid at man bør balansere risikobildet fram til man får et veldig robust og sikkert kraftnett.
– I reguleringen er vi ganske strengt regulert med hensyn til teknologibruk. Hvis man tvinges til å sitte på alt selv, all kompetanse og spesiell teknologi, tror jeg ikke vi har kraft nok til å få til endringene. Vi er nødt til å prøve oss litt frem med hensyn til å bruke sky og bruke teknologi i denne reisen. Alt er ikke likt. Noen ting er mye mer kritisk enn andre, påpekte Krogstad.
– Viktigheten av internasjonalt, nordisk og europeisk samarbeid, om dette, kan nesten ikke understrekes sterkt nok. Det norske kraftsystemet er og kommer til å være tett integrert med resten av Europa, sa Kjetil Lund.
Han påpekte at gjennom Acer får Norge økt forståelse for trusselbildet.
– Det er i vår interesse å være med på utformingen av regelverk, standarden og kravene som blir stilt, og bidra inn, sa Lund.
Tekst: Øyvind Zambrano lie
-D agens regulering belønner ikke de selskapene som er framme i skoa. Det lønner seg fortsatt å sitte litt stille i båten, foreta investeringen i siste øyeblikk, og ikke gå foran og gjøre nettet klart til å rulle det ut og håpe at noen skal koble seg på, sa Distriktsenergis daglige leder Knut Lockert i en debatt på Arendalsuka i midten av august.
Distriktsenergi fikk før sommeren DNV til å lage en rapport om temaet.
– De sier det samme som oss. Denne reguleringen er litt tilbake i skoa, sa Lockert.
Rapporten konkluderer med at nettselskapene ikke stimuleres til å investere før kundenes behov er forbi «the point of no return». Nettselskapene risikerer å bli sittende med for mye nettkapasitet hvis kundens planer ikke realiseres. Inntektsrammene fastsettes nå slik at kostnadene av slike eventuelle overinvesteringer må dekkes av lokale nettkunder gjennom høyere nettleie eller at eiere får svakere kapitalavkastning.
Resultatet er at elektrifiseringen bremses ned, ifølge rapporten. Det kan bli svært kostbart for kunder og for eier av nettselskapet dersom en legger til rette for vekst i strømforbruk eller kraftproduksjon, og veksten likevel uteblir.
Den økonomiske reguleringen premierer økonomisk forsiktighet, ifølge DNV-rapporten.
Mekanismer for utjevning av nettleie kan redusere virkningene for kundene i de selskapene som er for tidlig ute eller for optimistiske med tanke på farten i energiomstillingen.
Et annet forslag er å redusere den såkalte normandelen, slik at en mindre andel av nettselskapenes tillatte inntekt avhenger av hvor effektiv selskapet beregnes å være sammenlignet med andre selskaper. Med en lavere normandel, kan selskapene være litt mer proaktive når de foretar investeringer, uten at eierne risikerer å miste avkastningen.
– Jeg vil påstå at vi nærmer oss en form for krise her. Fra nord til sør er det kunder som ikke får kommet seg på nettet, men må finne et annet sted å gjennomføre prosjektene eller bare avvente og legge dem ned. Da kan det hende man skal være villig til å tenke litt utenfor boksen i tilnærmingen til løsningene vi kommer med, sa Lockert.
Direktør for Reguleringsmyndigheten for energi (RME) i NVE, Tore Langset, var uenig med Lockert. Han minnet for det første om at køen både handler om at NVE har mange saker å behandle og begrenset saksbehandlerkapasitet, at noen av prosessene må være omfattende for å være legitime, og at kraftbransjen ikke har søkt konsesjoner i tide.
– Jeg er enig i at nettselskapene bør ligge frempå. Det tror jeg trygt de kunne gjort selv med den reguleringen vi har, sa Langset.
– Jo tidligere du bygger nett i forhold til når behovet oppstår, desto høyere kostnader får du, fordi du ikke har noen flere kunder å fordele kostandene på. Dermed må kundene som allerede er knyttet til nettet, betale for at det står kobber og stål ute i naturen og forvitrer uten at noen har bruk for det. Det er klart det har en kostnad. Å gi nettselskapene mer penger, betyr ikke at det er gratis. De får ikke noe penger fra oss, de får det fra kundene, som ikke har sagt at de har noe behov annet enn det de har fra før av, sa RME-sjefen.
Han påpekte videre at reguleringen i det regionale distribusjonsnettet tar utgangspunkt i anleggene som faktisk er bygget, uavhengig av om det kommer kunder eller ikke.
– Det er ingen grunn til å si at det er ulønnsomt å bygge i forkant fordi det ikke kommer kunder. Det er like lønnsomt eller ulønnsomt å bygge et anlegg hvor det kommer kunder umiddelbart som å bygge det fem år for tidlig. Det har ingen betydning for hvilken inntekt selskapet får. De får inntekt ut fra anleggene de faktisk har bygget. Det er fordi anleggene er konsesjonsbehandlet og man har fått tillatelse til å bygge dem. Konsekvensen er imidlertid at de eksisterende kundene må betale for et anlegg de ikke har bruk for. Er noen villig til det, så er det fullt mulig, sa Langset.
Videre viste han til at Statnett har hatt en regulering som ligner på kostnadsdekning i over 20 år.
– Er de frempå? Det er jo der problemet er størst. Det er ikke regulering som har vært utfordringen. Utfordringen har vært at de ikke har forutsett at verden skulle utvikle seg i det tempoet det gjorde, og det tar lang tid å få på plass det som er nødvendig for å få kundene på nett, sa Langset.
– Det er ingen sak i verden å gi insentiver til investeringer i reguleringen. Men det blir veldig kostbart, for det er ikke mulig å treffe de insentivene som sikrer at det bare er det som bør bygges som blir bygget. Det blir like lønnsomt å bygge alt enten man trenger det eller ikke.
– Man sier at nå er det behov for så mye investeringer og at man da må slakke opp på kravene til effektivitet. Det tenker jeg er feil tenkt. Hvis du skal investere hundre milliarder kroner nå, som kundene skal betale på i femti år, er det ekstra viktig at det som blir bygget, blir bygget kostnadseffektivt. sa Langset.
– Nytten av å gjøre investeringer i et lokalt nettselskap, ligger lokalt. Da må den som skal gjøres avveiningen om det skal investeres, også møte kostnaden. Jeg tror de aller fleste er enige om at hvis kommunen som er ansvarlig for å bygge kommunale veier kunne sende regningen til staten, ville ikke veiene i distriktet sett ut slik de gjør nå. Det gjelder også for nettinfrastruktur.
Lading av ferger grisgrendte strøk i Nord-Norge ble trukket fram som et ønsket tiltak som en endring i regelverket kan gjøre utløse. Langset ser at en slik løsning kunne vært fint i enkelte tilfeller.
– Men det vil ikke gjelde bare for det vi ønsker skal bygges, det vil gjelde alt. Absolutt alt blir like lønnsomt da, og det tror jeg blir fryktelig ulønnsomt for samfunnet, sa Langset.
Tekst: Øyvind Zambrano lie

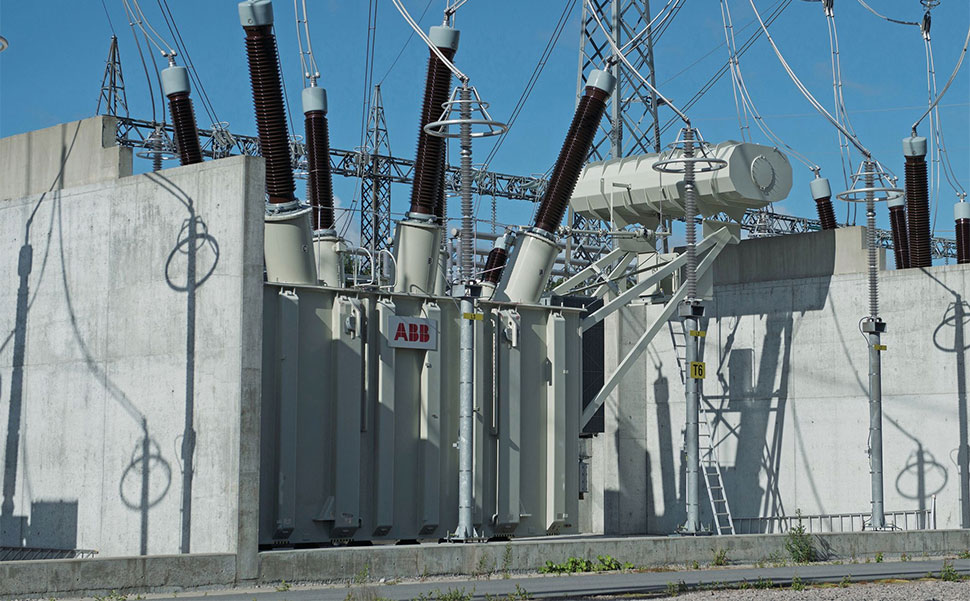

S tasjonen bidrar til å styrke forsyningssikkerheten og øke kapasiteten i regionalnettet sør-øst i Oslo, understreker Norges vassdrags- og energidirektorat (NVE) i sitt vedtak.
Stasjonen skal bygges på nordsiden av Liåsen på Klemetsrud, tett opp til Grønmo gjenvinningsanlegg. Elvia skal eie og drifte deler av stasjonsanlegget. Det nye stasjonsområdet vil være på om lag 18 dekar, hvorav 16 dekar gjerdes inn. Statnett får også tillatelse til å bygge en ny permanent adkomstvei.
Samtidig får Elvia tillatelse til å bygge en ca. 1,2 km lang luftledning frem til den nye stasjonen.
Den nye stasjonen er lokalisert innenfor markagrensa, og vil ifølge NVE «legge beslag på deler av et viktig og lett tilgjengelig nærturområde».
– Saken har vekket engasjement i lokalmiljøet, blant annet på grunn av påvirkningen på friluftslivsinteressene, og fordi stasjonsplasseringen er innenfor markagrensa. Etter grundige vurderinger er vi trygge på at det alternativet vi nå gir konsesjon til, samlet sett er det beste, sier Tor Carlsen, seksjonssjef i NVE, i meldingen.
Stasjonen vil ifølge NVE påvirke opplevelseskvalitetene negativt og dominere landskapsbildet nordvest i området. Det er imidlertid en fordel at stasjonsområdet plasseres tett på Grønmo gjenvinningsanlegg, slik at større tekniske inngrep i området samles.
Flere høringsparter har vært opptatt av at det burde utredes alternativer som ikke berører friluftsinteresser, og alternativer som ikke er innenfor markagrensa. Statnett har i en tidlig mulighetsstudie sett på i alt elleve plasseringsalternativer for stasjonen, både alternativer innenfor og utenfor markagrensa.
Men ifølge NVE er det lite sannsynlig at det lar seg gjøre å finne nye plasseringer utenfor markagrensa som ikke tidligere er vurdert, og som er åpenbart bedre.
Tekst og foto: Øyvind Zambrano Lie
N TNU, SINTEF og HydroCen la på Arendalsuka fram en rapport som viser et stort potensial for utbygging av mer effekt i vannkraftsystemet.
NTNU-professor Leif Lia advarte imidlertid om at utbyggingene ikke vil skje om ikke regelverket for kraftbeskatning endres. Problemet er at mange av prosjektene vil flytte inntekter fra en kommune til en annen, og slik gjøre prosjektene uspiselige for vertskommunene.
– Flere av prosjektene som er drøftet i rapporten, fører vannet tilbake til det opprinnelige vassdraget. Men skattereglene følger jo kraftproduksjonen. Så det betyr å rappe store kraftinntekter fra én kommune og lempe dem tilbake til der de egentlig hører hjemme. Det er ikke skattesystemet vårt forberedt på. Det vil bli en enorm motstand mot å gjøre et miljømessig fantastisk godt tiltak, fordi skatten følger kraftproduksjonen og ikke vannet, sa Lia.
Et annet problem er at pumpekraftverk fører til direkte bortfall av inntekter til kommunene og fylket der pumpekraftverket blir liggende. Kraftverkets eiere vil derimot tjene på den økte kraftprisen.
– Pumpekraftverket bruker energi, som reduserer konsesjonsavgift og konsesjonskraft, forklarte Lia.
I tillegg til eiendomsskatt, får kommuner og fylkeskommuner det vesentlige av sine kraftinntekter gjennom konsesjonskraft der kraftverkene ligger.
– Kommunen hvor kraftverket ligger, vil miste en betydelig del av sine inntekter, utdyper Lia overfor Energiteknikk.
– Disse tingene er et kjempehinder for å få til utbygginger. Det er teknikaliteter som politikerne må ordne opp i, slik at gammeldagse ordninger ikke blir liggende å blokkere den lokale aksepten for nye, gode miljøprosjekter. Dette er slike ting jeg tror alle partiene egentlig er enige om, men vi må bare få gjort det, sier Lia.
Frps Terje Halleland, som deltok i paneldebatten, tok utfordringen på strak arm.
– Jeg tror vi må være forberedt på en del slike endringer i åpenbare feil i skatteordninger og systemer. Dette er egentlig lavthengende frukter, så jeg skal gjøre mitt til at vi får tatt opp og behandlet så raskt som mulig, slik at vi kan få full effekt av disse tiltakene, sa Halleland.
– Hvor stort hinder tror du disse ordningene kan være?
– For eksempel i Sira-Kvina, som er mest offensiv for ombygging av pumpekraft i dag, er ordførerne og kommunestyrene i området svært klar over det fenomenet. Det er egentlig disse som har oppdaget det for oss og poengtert det, sier Lia til Energiteknikk.
– Hvilke prosjekter er det snakk om?
– Rosskrepp og Tjørhom, pluss at vi tror de har begynt å jobbe litt med Tonstad igjen også.
– Det er signalisert fra disse kommunene at dette må ordnes opp i. Kommunene ønsker jo naturlig nok ikke å gi fra seg skatteinntekter, sier Lia.
– Har du noen løsning på det?
– Skatteinntektene må knyttes til kontantstrømmen i større grad enn til netto energiproduksjon. Nå er ikke jeg skattejurist eller finansmann, men jeg poengterer dette fordi jeg ser at det hindrer de teknisk gode løsningene. Så må de som kan skattesystemet, formulere dette.
– Men du tror det lar seg løse?
– Ja, det er nødt til å la seg gjøre.
– For hvis ikke, blir det ingen utbygging?
– Nei, det blir ingen utbygging, dette er et hinder, sier Lia.
Energiteknikk har spurt både Olje- og energidepartementet og Finansdepartementet om regjeringen ser behovet for å endre regelverket i tråd med det Lia sier, og om når slike endringer eventuelt vil skje.
Siden det er et skattespørsmål, faller det under Finansdepartementets ansvarsområde.
«Departementet kommenterer ikke eventuelle fremtidige endringer i skattereglene», svarer Finansdepartementet via sin kommunikasjonsavdeling.
Tekst: Øyvind Zambrano Lie
U nder koronapandemien var det som kjent i en periode forbud mot å reise, og myndighetene laget lister over kritisk personell og et system for å gi reisetillatelser. Ansatte i KBO-enheter (Kraftforsyningens beredskapsorganisasjon) kunne komme innenfor kriteriene, men ikke kraftforsyningens leverandører.
«Dette kunne fått store konsekvenser ved alvorlige feilhendelser», skriver REN i et brev til Olje- og energidepartementet som Energiteknikk har fått innsyn i.
«Tilgang til personell med faglig kompetanse til anlegg, system og komponenter som har kritisk betydning for driften av kraftforsyningen, er av største betydning. Spisskompetanse finnes i begrenset grad hos selskapene», skriver REN videre.
REN arbeider med retningslinjer og verktøy, beredskap samt forskning og utvikling. Alle nettvirksomheter med inntektsramme og flere kraftprodusenter er medlemmer i REN, som også er utpekt av NVE som KBO-enhet.
Spesialkompetanse for blant annet krafttransformatorer, gassisolerte koblingsanlegg og driftskontrollsystemer finnes ifølge REN stort sett bare hos leverandørene av komponentene og systemene.
For å få en sikker vurdering av hva som må gjøres ved en feil, er en spesialistvurdering nødvendig. Dette må ofte skje på stedet, understreker REN.
Verken store krafttransformatorer, effektbrytere, gassisolerte koblingsanlegg for spenninger over 24 kV eller driftskontrollsystemer produseres i Norge. Ved en alvorlig feilsituasjon som krever spesialkompetanse, må det komme fagfolk fra en leverandør. Ikke alle leverandører har slikt personell i Norge, og må hente disse fra utlandet, påpeker REN.
KBO-enheter som har utstyr fra leverandører som General Electric, Hitatch og Siemens, har ifølge REN som regel inngått en service- og beredskapsavtale med avtalt prioritet og oppmøtetid.
«I en kritisk situasjon for landet, for eksempel en krig, pandemi, naturkatastrofe eller annet, er disse avtalene lite verdt hvis leverandørenes personell ikke er tilgjengelig. Dette kan skyldes mobilisering eller annen utilgjengelighet fordi leverandører til kraftbransjen ikke er definert som kritisk samfunnsfunksjon », skriver REN.
«REN er av den oppfatning at hvis tilgangen til kritisk personell forhindres, kan det ha uakseptable konsekvenser ved alvorlige feil».
Innenfor mange andre samfunnsområder har departementene, slik REN ser det, inkludert hele bransjer med sine leverandører i listene over kritiske aktører.
I regjeringens liste over kritiske samfunnsfunksjoner fra desember 2021 er det for eksempel for transportsektoren listet opp et langt videre utvalg av personellgrupper enn for kraftforsyningen, fremholder REN, og ber om at kraftforsyningen likestilles med transportsektoren på dette området.
«Uten bistand fra leverandørene risikerer KBO-enhetene at det kan bli problemer med forsyningssikkerheten, da nødvendig kritisk personell ikke kan få prioritert plass i barnehage eller skole, eller allerede er mobilisert i Forsvaret, HV- eller Sivilforsvaret», påpeker REN.
«Nøkkelpersonell hos energientreprenørene er helt avgjørende for en samlet norsk beredskap innenfor hele verdikjeden av energidistribusjon. Drifts- og beredskapsavtaler utgjør en stor andel av energientreprenørenes kontrakter. Nøkkelpersonell hos energientreprenører bør etter vårt syn bli klassifisert innenfor driftskritiske yrker», skriver REN videre.
REN mener at det må etableres et sikkert system for å sikre tilgang til kompetent personell i ulike nasjonale beredskapssituasjoner. Systemet må inneholde navn på virksomheter, type kompetanse og navngi det kritiske personellet og liste opp hvilke reisetillatelser den enkelte person skal ha. Systemet bør ifølge REN utvikles i samråd med noen viktige leverandører og store KBO-enheter.
«REN er KBO-enhet og kan påta seg denne oppgaven på vegne av kraftforsyningen», skriver REN.
Energiteknikk har spurt Olje- og energidepartementet om de er enige i det REN skriver i brevet, og at det bør oppdateres et system som REN skisserer og om REN i tilfelle skal få etablere det.
Statssekretær Elisabeth Sæther (Ap) svarer dette i en epost:
«Kraftforsyning er definert som en kritisk samfunnsfunksjon. Den spesifiserte listen REN henviser til i brevet er et resultat av vurderinger som ble gjort i forbindelse med håndtering av koronapandemien. Vurderingene er gjort med henblikk på hvem som skulle få unntak fra innreiserestriksjoner, og foresatte som kan få tilbud om plass for sine barn i barnehage og barneskole dersom disse er stengt eller har redusert åpnings- og oppholdstid.
Departementet vil understreke at det under pandemien var viktig med en streng tolkning av hvem som skulle defineres som driftskritisk personell innen de samfunnskritiske funksjonene da de ansatte som var omfattet til enhver tid ville få nødvendige unntak fra restriksjoner. Antall personer som omfattes av unntak fra restriksjonene måtte balanseres opp mot tiltakenes formål om å opprettholde samfunnskritiske funksjoner og helsemyndighetenes vurdering.
Olje- og energidepartementet har ikke gjort noen nærmere vurderinger knyttet til brevet fra REN. Brevet er foreløpig ikke besvart».
Tekst: Stein Arne Bakken
-V åre foreløpige undersøkelser viser at årsaken til hendelsen på Braskereidfoss kraftverk var at flomlukene ikke åpnet seg på den økende vannføringen i Glomma. Siden lukene ikke åpnet seg, ble avledningskapasiteten for liten, og fyllingsdammen gikk til brudd på grunn av overtopping, sier adm. direktør Kristin Lian i Hafslund Eco Vannkraft AS til Energiteknikk.
Hun legger til at dette var en forventet utvikling ved en slik belastning på fyllingsdammen.
– Vi vet ikke hvorfor flomlukene ikke åpnet seg som de skulle, og har derfor engasjert DNV til å gjennomføre en granskning av dette.
Det er svært viktig for oss å finne ut hvordan dette kunne skje, og finne forbedringspunkter for å forhindre liknende hendelser i fremtiden, sier Lian, som opplyser at granskingen skal være ferdig og rapporten foreligge innen begynnelsen av desember.
– Når regner dere med at kraftverket kommer i drift igjen? Snakker vi om måneder eller år?
– Det er for tidlig å si. Først må vi få kartlagt det totale omfanget av skadene. Det er mye avansert mekanisk, elektrisk og elektronisk utstyr som vi må kartlegge tilstanden på. Når skadeomfanget er kartlagt, må vi se på hva som skal gjøres.
Arbeidet med å bygge opp igjen kraftverket og dammen er omfattende og vil ta lang tid. Før selve gjenoppbyggingen kan starte, må rehabiliteringen prosjekteres og tekniske planer for dammen må godkjennes av NVE, sier Lian.
Braskereidfoss kraftverk, som ligger i Våler kommune, har en årsproduksjon på 170 GWh. Kraftverket hadde opprinnelig en rørturbin på 18 MW, men i 2016 ble kraftverket utvidet med et nytt bygg som inneholder en rørturbin på 22 MW.
– Hvilke økonomiske konsekvenser ser dere for dere av at kraftverket ikke er i drift, både i form av produksjonstap og opprydning/reparasjoner/nytt utstyr?
– Det er for tidlig å si noe om de økonomiske konsekvensene totalt sett. Kraftverket er forsikret, og vi er i dialog med forsikringsselskapet.
Lian opplyser at det gjennomføres et omfattende og tidkrevende oppryddingsarbeid på anlegget.
– Det jobbes med sanering, rydding og skadebegrensning av både vårt eget personell fra driftsorganisasjonen og eksterne selskap. Blant annet fjerner vi vannet i kraftverket, og jobber med oppbygging av skallsikring og gradvis oppbygging og innmating av strøm. I tillegg til opprydding på anlegget, ryddes det søppel nedstrøms langs elva, sier Lian.
Som følge av ekstremværet var det sterkt stigende vannføring i Glomma natt til onsdag 9. august. Normalt skal flomlukene ved kraftverket åpnes etter hvert som vannføringen øker, slik at vannet renner forbi og ikke samler seg opp ovenfor dammen. Dette skjedde ikke.
Vannet begynte dermed å stige, og i løpet av natten flommet vannet over dammen og etter hvert inn i de to kraftstasjonene. Første aggregat stoppet kl. 06:17 og kort tid etter gikk strømmen i kraftstasjonen. Mannskaper kom til kraftstasjonen kl. 06:45, deretter forsvant nødstrømmen, og det var ikke lenger mulig å åpne flomlukene. Hendelsen startet dermed ikke med strømbrudd i nettet, slik det ble vurdert innledningsvis.
Kl. 16:30 gikk fyllingsdammen ved siden av kraftverket til brudd. En evalueringsrapport fra 2018 hadde avdekket at denne dammen ikke tålte overtopping. Bruddet i fyllingsdammen ga tilstrekkelig avrenning forbi kraftverket. Tidligere på dagen ble det vurdert å sprenge en av lukene for å slippe gjennom vann, men etter bruddet ble ikke det nødvendig.
Anlegget har tre flomluker, en bunntappeluke og en tømmerluke. Lukene ble undersøkt i vår og funksjonstestet dagen før hendelsen, uten at det ble funnet feil.
Hafslund Eco har gitt DNV i oppdrag å gjennomføre den eksterne granskningen for å finne ut hvorfor flomlukene ikke åpnet seg normalt. Formålet med granskningen er å:
Det vil gjennomføres tekniske undersøkelser, dokumentgjennomgang, befaringer og intervjuer. Granskningen skal ledes av Christian Stage fra DNV.
Tekst: Stein Arne Bakken
-D ammene er bygd for å kunne tåle langt kraftigere flommer i vassdragene enn det vi hadde i august og i 1995, sier Lars Grøttå, som leder seksjonen Damsikkerhet i NVE.
– Vårt inntrykk så langt er at dette har gått svært bra, når vi ser bort fra dambruddet på Braskereidfoss kraftverk, som jo var et spesielt tilfelle.
Dameierne og kraftverkseiere har gjort en god jobb med å manøvrere anleggene sine, slik at skadene langs vassdragene er blitt minimalisert. Hvis ikke regulantene hadde taklet dette så godt, ville nok skadeomfanget etter flommen blitt langt større, sier Grøttå.
Han peker på tre situasjoner under flommen som følge av ekstremværet Hans der det ble nødvendig å evakuere folk som bor nær vassdraget av frykt for dambrudd. I tillegg til Braskereidfoss, gjaldt dette Trevatn ved Randsfjorden og Hellefoss ved Hokksund. Dessuten var det frykt for at campingvogner og annet stort drivgods i flomvannet i Begnavassdraget skulle skade Bagnsdammen, den store hvelvdammen i Sør-Aurdal.
– Det gikk jo bra, men vi avventer nå en rapport om disse hendelsene. NVE kommer til å be alle dameierne som ble berørt av ekstremværet Hans, om å bli informert om i deres erfaringer, hvordan de har håndtert flomsituasjonen og om dameierne har opplevd spesielle problemstillinger, ikke minst hvordan beredskapen fungerte. Vi ser også frem til å få rapporten fra den forestående granskningen av Braskereidfoss som Hafslund Eco har satt i gang.
– Det er jo kommet frem at kraftselskapet var klar over at dammen på Braskereidfoss ikke ville tåle overtopping, og det var jo nettopp det som skjedde som følge av at lukene i dammen ikke lot seg åpne. Kan dette tyde på at sikkerheten ved slike dammer, i dettet tilfelle kasse 1-dammer, ikke er god nok?
– Forskrift om sikkerhet ved vassdragsanlegg inneholder strenge krav til hva dammene skal tåle, også av flom. Damsikkerhetsforskriften gjelder også for klasse 1-dammmer, selv om brudd i slike dammer ikke skal utgjøre fare for menneskeliv, slik konsekvensene er for dammer i klasse 2 til 4. Braskereidfoss ble for øvrig nedklassifisert fra klasse 2 etter at det ble gjort beregninger som viser at et dambrudd ikke vil få konsekvenser for menneskeliv.
– Og det skjedde jo heller ikke noe da vannet brøt gjennom deler av demningen, det fikk minimale følger for vannføringen i Glomma nedenfor kraftverket. Dette viser at nedklassifiseringen var riktig.
Seksjonssjefen opplyser at elvekraftverkene jevnt over har små demninger, slik at vannføringen som kommer inn i magasinet, er tilnærmet lik den som kommer ut. Følgelig vil et dambrudd få små konsekvenser for vannføringen. Av landets totalt 4465 dammer ligger 2200 i konsekvensklasse 0 og 800 i klasse 1, altså at brudd ikke skal føre til tap av menneskeliv.
Grøttå legger til at damsikkerhetsforskriften stiller strenge krav til damanleggene, disse skal være dimensjonert for å kunne tåle langt større flommer i vassdragene enn vi hadde i august og i 1995. For dammer i konsekvensklasse 2 og oppover skal dammene tåle en tusenårsflom, og de skal kontrolleres mot en påregnelig maksimal flom som er 1,5-2,5 ganger større enn dimensjonerende flom, uten å gå til brudd.
Dameierne er pålagt å oppdatere sine flomberegninger og vurdere sikkerheten i forhold til belastningene på dammen. Slike evalueringer skal gjøres minimum hvert tjuende år for dammer i klasse 1 og minimum hvert femtende år for de øvrige. På den måten vil også effektene av klimaendringene - med økt nedbør og tilsig i vassdragene – kunne bli fanget opp.
– For lukedammer som Braskereidfoss, som har fire luker, har vi krav i forskriften om at dameier skal sørge for at dammen tåler en dimensjonerende flomsituasjon (500 årsflom) med svikt i to luker, uten å gå til brudd. Flommen i Glomma i august var langt mindre enn dette, men det helt spesielle med Braskereidfoss var jo at ingen av de fire lukene åpnet seg. Noe lignende har jeg aldri hørt om.
– Men skal ikke lukene kunne styres manuelt?
– Ja, det skal de. Men lukehuset, der lukene kan manøvreres fra, ligger i pilarene i dammen mellom lukene, og når disse ble oversvømt ved at vannet rant over demningen, ble det umulig å komme til for å kjøre lukene.
– Kan det bli aktuelt å endre damforskriften for å sikre at slike luker lar seg åpne?
– Vi må først avvente rapporten fra Hafslund Eco, slik at vi kan få full oversikt over hva som skjedde på Braskereidfoss. Da vil vi vurdere om det er nødvendig å endre vårt regelverk.
Grøttå legger til at dette ikke bare kan gjelde damsikkerhetsforskriften, men også forskriften om kraftberedskap, som skal sikre at kraftforsyningen opprettholdes. Han viser til at det her dreier seg om et kraftverk med en årsproduksjon på 170 GWh som er satt ut av spill i lang tid som følge av at lukene i dammen ikke åpnet seg og kraftstasjonene ble fylt med vann.
Under ekstremværet i august var det hektisk aktivitet døgnet rundt i NVE-bygget på Majorstua. Leder for seksjon Vannkraftkonsesjoner, Carsten Stig Jensen, opplyser til Energiteknikk at de fikk inn inn 10-15 søknader om dispensasjon fra reguleringsreglementet fra regulantene som ville forhåndstappe eller holde igjen vann i magasinene.
Jensen viser til at de større regulantene må forholde seg til visse kjøreregler for regulering av vassdragene.
– Dersom regulantene i en flomsituasjon ser at de kan redusere flomskadene ved å gjøre visse reguleringsmessige grep, kan de søke oss om å få avvike fra reglementet, eller NVE kan pålegge dem om å gjøre det.
I en beredskapssituasjon slik vi hadde det under ekstremværet Hans, er det en løpende dialog mellom regulantene og NVE, både i forhold til prognoser for flomsituasjonen og ulike manøvreringsstrategier. De fleste avvikssøknadene vi fikk inn, ble behandlet innen timer. Disse reguleringstiltakene hadde utvilsomt en stor betydning for å redusere flommen og følgelig skadeomfanget i flere av vassdragene, sier seksjonssjef Carsten Stig Jensen.
Tekst: Atle Abelsen
15. september får Småkraft AS sitt minikraftverk på Holøra i Sør-Aurdal kommune i Innlandet fylke tilbake på nett etter fem uker nedetid.
Kraftverket på 0,8 MW ble oversvømt da ekstremregnværet Hans feide over Innlandet i perioden 7.– 9. august. Vannet knekte en del av del elektroniske utrustningen som måtte byttes, og dette er ikke alltid hyllevare. I tillegg ble generatoren druknet, og måtte tas ut for å sjekkes og tørkes. Transformatoren slapp unna vannmassene.
– Jeg må berømme servicefolkene vi kontaktet, Motor & Generator Service AS fra Fredrikstad, stilte opp på kort varsel, og fikk demontert og plukket fra hverandre generatoren på stedet, sier daglig leder Terje Vedeler i Småkraft.
Han vil også fremheve innsatsen til Sør Aurdal Energi AS, Oppland Elektro AS og IMTAS, som stilte mannsterkt opp i nødens stund. Vedeler forteller at generatoren var uskadd, men den måtte tørkes, megges (isolasjonstestes) og sjekkes skikkelig før den blir koplet tilbake på aggregatet i disse dager.
Holøra var det eneste av Småkrafts anlegg i Norge som ble rammet av Hans. Men i Sverige, der selskapet drifter 45 av de 224 småkraftverkene i Norden de har i sin portefølje, var det mer kritisk.
– Der pågikk regnværet over lengre tid. Der ligger flere av kraftverkene på rekke i vassdragene, og måtte balansere produksjon og forbislipp nøye. Men med ekstra støtte fra norsk fagekspertise, klarte vi å håndtere denne situasjonen uten uhell, sier Vedeler.
Småkraft-sjefen forteller at de ennå ikke har regnet på hvor mye skaden på Holøra har kostet, verken i kroner eller i kilowattimer.
– Dette blir en forsikringssak. Men med de prisene vi nå har i prisområdet NO5, kan vi kanskje si at det muligens er en fordel å ligge ute? spør Vedeler seg.
Tekst: Øyvind Zambrano Lie
D et går fram av en oversikt laget av Norges vassdragsog energidirektorat (NVE).
Disse skulle få en samlet effekt på 182 MW og en beregnet årsproduksjon på 613 GWh/år. Dette er nøyaktig samme antall kraftverk som var under bygging ved utgangen av 2. kvartal i fjor. Da var den samlede effekten imidlertid noe større, 208 MW, og den beregnede produksjonen var 670 GWh/år.
I 2. kvartal 2021, det siste året i elsertifikatordningen, var det hele 60 vannkraftverk under 10 MW under bygging, på til sammen 284 MW og 901 GWh.
243 GWh av småkraften som var under bygging ved utgangen av 2. kvartal i år, var ventet å komme i drift i løpet av året, 330 GWh neste år og 40 GWh i 2025.
I løpet av 2. kvartal i år ble det gitt konsesjon eller konsesjonsfritak til fire kraftverk under 10 MW, med en samlet effekt på tilnærmet null MW og med en årlig produksjon på 1 GWh. To kraftverk, med en samlet effekt på 4 MW og en beregnet årsproduksjon på 13 GWh fikk avslag.
Fire vannkraftverk under 10 MW ble følge NVEs oversikt satt i drift i 2. kvartal, på til sammen 20 MW og med en beregnet årsproduksjon på 63 MW.
Ved utgangen av kvartalet var det 229 småkraftverk som hadde tillatelse, men som ikke var bygget. Disse hadde en samlet effekt på 519 MW og en beregnet årsproduksjon på 1535 GWh.
Ved utgangen av 2. kvartal var 59 småkraftverk til behandling hos myndighetene, med en effekt på 99 MW og en produksjon på 294 GWh.
Tekst: Stein Arne Bakken
D aglig leder Roald Sjo har så langt lykkes godt i jakten på kraftverk etter oppstarten av firmaet, som holder til i Bergen.
I sommer kjøpte Norsk Vannkraft de tre kraftverkene Åmotsfoss, Selselva og Nessane for 703 millioner kroner av Cloudberry Clean Energy. Kraftverkene har en samlet årsproduksjon på 77 GWh. Det betyr at kjøpsprisen bikket over ni kroner per kilowattime.
Som Sjo fortalte om i et intervju med Energiteknikk i september-utgaven i fjor, ønsker Norsk Vannkraft å kjøpe opp eksisterende kraftverk, som de vil oppgradere for å kunne øke produksjonen ved å utnytte potensialet i elven på en bedre måte.
Ifølge Sjo kan dette dreie seg om overføring av ekstra vann, etablering av magasin oppstrøms, økt slukeevne , eller å bygge nytt kraftverk i samme vassdrag. Dette er tiltak som krever konsesjonsbehandling.
– Vi ser på alle muligheter. Eksempelvis har vi kjøpt opp et eldre kraftverk der NVE hadde pålagt eier å bytte rørgate samt utbedre dammen. Det har vi gjort, og vi har økt diameteren på rørgaten, samtidig som vi har klargjort for å kunne flytte inntaket høyere opp i kombinasjon med ny kraftstasjon lengre ned. På den måten kan vi øke produksjonen fra 5 til 11-12 GWh. Vi har kommet frem til en miljømessig god løsning, som vi har godt håp om at NVE vil godta. Konsesjonssøknad vil bli sendt inn nå i høst.
Sjo forteller at det så langt jobbes med å gjøre tiltak i nær halvparten av de 16 kraftverkene selskapet eier, flere av disse vil NVE måtte ta stilling til.
Vi opplever at NVE er dyktige, men håper de får tilstrekkelig med ressurser til også å kunne prioritere småkraftprosjekter.
– Hvor mye merproduksjon regner dere med å kunne oppnå gjennom slike tiltak i kraftverkene dere kjøper opp?
– Det vil variere en god del. Men jeg vil tro at det teoretiske potensialet vil være 20-25 prosent. Vi gjør grundige vurderinger og undersøkelser når det gjelder miljøhensyn i hvert tilfelle. Det kan resultere i at merproduksjonen blir mindre, det samme kan skje som følge av tekniske eller økonomiske begrensninger. Men generelt sett bør det være mulig å oppnå minst ti prosent produksjonsøkning i snitt. Det må vi si oss fornøyd med.
– Hvordan er markedet for å få kjøpt småkraftverk?
– Det er preget av høy aktivitet og sterk konkurranse. For de private grunneiere er jo dette bra, det gjør at de kan få en god pris for kraftverket sitt.
Sjo legger til at Norsk Vannkraft har solide finansielle investorer i ryggen, blant annet infrastrukturfondet Cube som majoritetseier. Selskapet legger langsiktige vurderinger og prisbaner til grunn for sine oppkjøp av kraftverk. Det kan tåle driftsperioder med lave kraftpriser bedre enn de private grunneiereide småkraftselskapene.
– Mange småkraftverk som ligger i prisområder med lave kraftpriser, har gått med underskudd over tid. De private grunneiere opplever at det er risikofylt å drive småkraftverk, og dette gjør at flere ønsker å selge, særlig når de nå kan oppnå høy pris for kraftverket sitt. Samtidig sikrer de seg gode inntekter ved å leie ut fallrettighetene, sier Sjo.
Snittstørrelsen var sju GWh for de ti kraftverkene selskapet eide for ett år siden, med dagens portefølge er den økt til 12,5 GWh.
– Vi ønsker helst å kjøpe litt større småkraftverk, det gir oss bedre muligheter for å oppnå mer lønnsom drift og verdiøkning gjennom oppgradering.
– Dere må kjøpe opp mange flere kraftverk før dere når målet om én TWh i samlet årsproduksjon. Hvordan skal dere klare dette, med dagens høye prisnivå?
– Våre eiere støtter opp under vår oppkjøpsstrategi, og vi har tilgang til det vi trenger av midler. Så langt har våre eiere stilt til rådighet 3,5 milliarder kroner i egenkapital, der knappe 1,1 milliarder er innbetalt, sier Sjo.
I 2022, i sitt første driftsår, hadde Norsk Vannkraft 21 millioner kroner i inntekter, mens årsresultatet ble minus 18,5 millioner kroner.
Daglig leder Roald Sjo påpeker at 15 millioner av utgiftene var engangskostnader, og han regner med at selskapet vil gå med overskudd i 2023.
Tekst: Øyvind Zambrano Lie
S måkraft AS har 222 vannkraftverk i Norge og Sverige som til sammen produserte 776 GWh i første halvår, 6 prosent mer enn I samme periode i fjor.
Inntektene fra kraftsalg var 46 millioner euro, ned fra 60 millioner euro i første halvår 2022. Inntektene er negativt påvirket av lavere oppnådde kraftpriser i årets første halvår sammenlignet med i fjor.
Samtidig sikrer Småkraft kraftprisen gjennom finansielle kontrakter. Lavere sikringstap enn i fjor motvirket deler av inntektsnedgangen, og gjorde at justert driftsresultat (adj. EBITDA) ble 17 millioner euro, mot 19 millioner euro i første halvår 2022.
Ved inngangen av året nådde selskapet målet som ble formulert i 2018 om 2 TWh i produksjon. Selskapet har igangsatt utvikling og bygging av ytterligere 24 småkraftverk, som vil tilføre 328 GWh ny fornybar energi til Småkrafts portefølje.
Siden Småkraft altså sikrer prisen på deler av sin fremtidige kraftproduksjon, påvirker prissvingninger selskapets regnskapsmessige resultater betydelig. Dette har mindre effekt på kontantstrømmen eller den underliggende driften.
Reduserte kraftpriser i 2023 har gitt Småkraft en stor positiv urealisert sikringsgevinst på 44 millioner euro, mens de hadde et urealisert sikringstap på hele 96 millioner euro i første halvår 2022. Dette bidrar til et rapportert driftsresultat på 51 millioner euro i første halvår 2023, mot et negativt rapportert driftsresultat i første halvår 2022 på 86 millioner euro.
Svakere kroner har også gitt selskapet Småkraft urealiserte valutatap på sine lån i euro. Det bidrar til at Småkraft har et nullresultat før skatt i første halvår, mot et bokført tap på 100 millioner euro i samme periode i fjor.
Tekst: Øyvind Zambrano Lie
-D ette er en viktig avtale, der vi overtar dyktige ansatte og veldrevne, verdiskapende småkraftverk. Fem av de syv kraftverkene er i prisområde sør, og bidrar til at vi blir ytterligere geografisk diversifisert, sier styreleder i Cadre, Liv Monica Stubholt.
Cadre er en norsk vannkraftsprodusent som eier, driver og utvikler småkraft. Selskapet har hovedkontor i Kristiansand og lokalkontorer flere steder i Norge, tett på småkraftverkene og eierne av fallrettighetene.
Det er Enso Hydro GmbH, et østerriksk investeringsfond, og B Capital Partners Sustainable Infrastructure Fund TOR, som selger sin norske vannkraftportefølje til Cadre. Med dette kjøpet har Cadre en samlet en kraftverksportefølje på over 400 GWh, i tillegg til en lang rekke spennende utviklingsprosjekter, går det frem av en pressemelding fra Cadre AS. Selskapet har ambisjoner om 2 TWh i drift i løpet av få år.
– Småkraftverk både kan og bør levere dobbelt så mye strøm til norske sluttbrukere og næringsliv som i dag. Det er derfor vi sier at småkraft er en stor del av løsningen på fremtidens energiknapphet. Cadre er stolte over at vi i dag tar ytterligere et nytt skritt for å bidra til den utviklingen, sier daglig leder Carl-Fredrik Lehland.
Cadres største eiere er det nordnorske kraftkonsernet Nordkraft, som er Norges største operatør av småkraftverk, og den Stavangerbaserte energiinvestoren HitecVision, med sine norske partnere KLP, Sparebank 1 Forsikring og statens klimainvesteringsselskap Nysnø.
Dette er de syv småkraftverkene som er på vei inn i Cadres portefølje. Fem av dem er i det sørvestlige prisområdet NO2:
H vor mye strømproduksjon går Norge glipp av ved at vannkraftutbyggere nedskalerer verkene sine til under 10 megavoltampere (MVA) for å unngå grunnrenteskatt, spurte Sofie Marhaug i Rødt energiminister Terje Aasland (Ap).
Aasland svarte at 15 kraftverk som hadde fått konsesjon over 10 MVA, var nedskalert til under 10 MVA, og at det hadde medført en samlet nedskalering på 132 MW.
Tallene, som er langt over hva småkraftbransjen tidligere har operert med, hadde Aasland fått fra NVE. Etter noen dager måtte direktoratet korrigere sine tall, ned til 13 kraftverk og 84,84 MW. Feilen oppsto ifølge NVE fordi «kraftverk har blitt registrert flere ganger i uttrekket fra» NVEs database.
Men heller ikke disse tallene fikk Småkraftforeninga til å stemme. I tallene var nemlig Nessane kraftverk oppgitt å være nedskalert fra 32,5 MW til 9 MW. Nedskaleringen her skulle isteden vært fra 12,2 til 9 MW, måtte NVE medgi.
– Det har dessverre skjedd manuelle feil når det ble hentet ut tall i databasene. Det må vi bare beklage, sier Carsten Jensen, seksjonssjef i NVE, til Energiteknikk.
Dermed var den samlede nedskaleringen om lag 65 MW.
Småkraftforeninga mener i tillegg at det blir feil å regne med kraftverkene Ritaelva og Sveingard i Tromsø i denne sammenhengen. Flere andre småkraftverk i området var nemlig planlagt utbygget, men da de falt bort, var det ikke lenger grunnlag for å bygge ny kraftlinje. Vannressursen viste seg dessuten å være mindre enn først antatt.
Her står imidlertid NVE på sitt.
– NVE fikk i oppdrag å sende en liste med de prosjektene der det var en planendringsjustering fra over 10 MW til under 10 MW, uavhengig av årsak til nedskaleringen. Det gjelder alle de 13 på lista, sier Jensen.
Tekst: Atle Abelsen
I februar/mars ble kraftverkene Hatlestad og Lidal i Fjærland rammet av to værhendelser som stoppet produksjonen ved anleggene i flere måneder.
Begge kraftverkene eies av Clemens Kraft AS, og ligger på hver side av Fjærlandsfjorden, en sidearm av Sognefjorden.
Hendelsene inntraff med flere ukers mellomrom, og har ikke sammenheng med hverandre. Ulykkene førte til et samlet produksjonstap på 14,9 TWh for selskapet.
Først fikk Hatlestad kraftverk tilstoppet inntaket av store mengder snø, is-sørpe, jord og gjørme som kom seilende nedover Hatlestadelvi etter flere snø- og jordras øverst i Hamradalen. Noen uker etter gikk det et stort snøskred på andre siden av fjorden. Dette snøskredet tettet inntaket på Lidal kraftverk.
– Det var ei svær fonn som løsna på østsiden av fjorden, og feide med seg blant annet kontrollskap og annen elektronikk tilknyttet anlegget, forteller administrerende direktør Knud Nørve i Clemens Kraft til Energiteknikk.
– Dette var på «feil side» av fjorden i forhold til hvor det har gått skred tidligere. Det var uvanlig mye vær østfra i vinter som la opp den fonna, sier han.
– Er dette værhendelser man må forvente kan skje hyppigere framover, som kan skyldes klimaendringer?
– Det har vi ikke gjort oss opp noen mening om. Vi ser at hyppigheten av ekstrem nedbør som kan gi jord ras og flommer øker. Men i vinter har vi ikke opplevd at det har vært mer eller mindre ras.
– Kan det være aktuelt å gå over tilsvarende områder på andre anlegg dere har?
– Dette er noe vi vurderer fortløpende. Vi får mer og mer erfaring med disse anleggene, som er forholdsvis nye. Så gjør vi løpende vurderinger om det er noe mer vi kan foreta oss, gitt den naturen vi bygger i. Vi bygger ofte der det er trangt og bratt og innerst i daler. Så vi gjør disse vurderingene før vi beslutter å bygge ut. Da må vi overvåke om de vurderingene som blir gjort før bygging stemmer, eller om vi må gjøre ytterligere tiltak, sier Nørve.
Skadene etter skredene ble reparert først i juni. Det økonomiske tapet dekkes antakelig inn, helt eller delvis, av forsikringen. Hva uhellene har kostet, jobber selskapet med å regne ut nå, forteller Nørve.
Clemens Kraft omtaler skredene og produksjonstapet i siste kvartalsrapport (Q2/2023). Der går det også fram at driftsresultatet for annet kvartal ble på 63,7 millioner kroner, mot 92,2 millioner kroner annet kvartal i fjor.
Selskapets totale inntekter fra deres 52 produksjonsanlegg (inkludert de to som ble rammet av skred) ble 124,5 millioner kroner, noe som er 23,7 millioner kroner mindre enn i annet kvartal 2022 (148,2 millioner kroner).
Resultatet etter skatt ble 23,5 millioner kroner, mot 56,8 millioner kroner i samme kvartal i 2022.
Kraftproduksjonen i annet kvartal (kun konsoliderte selskaper) var 215,5 GWh (196,0 GWh). Sammenlignet med annet kvartal 2022 har konsernet økte sin kapasitet ved å sette i drift tre anlegg i andre halvdel av 2022.
Tekst: Atle Abelsen
-D et er et betydelig potensial i å få mer kraftproduksjon fra småkraftanlegg ved en bedre vannhusholdning, sier Steinar Faanes hos konsulentselskapet Enestor i Lillestrøm til Energiteknikk.
De er deltakere i et forskningsprosjekt i FME-senteret Hydrocen. I prosektet blir det brukt data fra et titalls småkraftverk for å utvikle en metode som skal hjelpe småkraftprodusenter å utnytte vannet mer effektivt og holde kontinuerlig øye med maskinenes tilstand.
Det siste skal de oppnå blant annet med å utvikle en svært nøyaktig strømningsmåler som skal brukes til å måle nøyaktig endring i maskineriets virkningsgrad over tid.
– Mange kraftverkseiere har for dårlig oversikt over hva som faktisk skjer på anleggene. Vi må bli flinkere til å måle hvordan vannføringen er opp mot den faktiske produksjonen. Så kan vi begynne å avdekke avviket. Kaster du bort vann? Går maskinen på dellast mens det renner vann over inntaket? sier Faanes.
Han nevner et par grelle eksempler som dessverre er representativt for hvordan mange småkraftanlegg driftes.
– På ett anlegg drev kontrollsystemet og tullet med nålskift på et peltonaggregat. Når maskinen beveget seg oppover i effekt, hadde den feil nålskiftsekvens. På et annet anlegg sto to francisturbiner ved siden av hverandre. Der viste det seg at den ene turbinen startet og stoppet hele tiden. Med slike feil taper man effekt, sier Faanes.
For å rydde opp i slike forhold, har Enestor i samarbeid med driftselskapet Captiva AS og programvareutvikleren Broentech AS utviklet en metode for å analysere data fra småkraftverkene. Utviklingsprosjektet går under navnet Tyde.Science. Både Enestor og Broentech deleies av Captiva med cirka 51 prosent.
Hittil har Captiva brukt en beta-versjon på et utvalg av anlegg som selskapet drifter på vegne av eierne for å teste og kalibrere programvaren. I neste omgang kan det bli aktuelt å utvide med enda flere test-anlegg.
Prosjektleder Hanne Paulsen hos Enestor forteller at det planlagte utviklingsløpet skal gå ut 2025, før analysetjenestene kommer på markedet med i kommersiell versjon som en del av Broentechs allerede etablerte analyseverktøy Tyde.Science.
– Målet er å kunne eliminere en hel del uønsket stopp og uønsket tap av vann som går over dammen. Potensialet i gevinsten er gjennomsnittlig minst 2–3 prosent økt produksjon, sammenliknet med normalproduksjonen. Dette er hva som er plausibelt å få til for det totale prosjektet, ikke bare vannhusholdningsaspektet, sier Paulsen
Hun forteller at merverdien for kundene ligger i en større innsikt i hvor mange timer de har kjørt suboptimalt, og hvor mye produksjon de har tapt, slik at kjøremønsteret kan korrigeres. Prosjektet vil bidra med innsikt i om maskineriet presterer dårligere enn tidligere eller avviker fra normal driftstilstand, slik at produsenten kan planlegge driftsstans og legge dem til hensiktsmessige perioder med minst mulig produksjonstap.
– Slik innsikt har vi begynt å levere. Målet er å skalere opp til flere kraftverk som vi ser på. Vi vil også se på flere konkrete caser, sier hun.
Med caser mener hun at de også ser på konkrete uhell, anomalier og havarier, og hvordan maskineriet har prestert i tiden før havariet. Det er ikke til å stikke under stol at det har vært langt flere havarier på for eksempel generatorer i småkraftanlegg enn tilsvarende i store vannkraftanlegg (se Energiteknikk nr. 2 i år)
Steinar Faanes, som har vært prosjektleder inntil Hanne Paulsen nettopp overtok, forteller at analyseverktøyet skal hjelpe de driftsansvarlige til å oppdage skadeutvikling som kan føre til havari og uplanlagt produksjonsstans.
– Vi er ikke de første som gjør dette, men det vi spiller på her er store datamengder. Hvis vi kan instrumentere 50–60 generatorer med noenlunde samme design, er det plutselig potensial for å trekke lærdom fra det ene anlegget til det andre, påpeker Faanes.
Derfor er også NTNU engasjert med et eget utviklingsløp i dette Hydrocen-prosjektet. Professor Ole Gunnar Dahlhaug ved Institutt for energi- og prosessteknikk forteller at de jobber med å utvikle en egen strømningsmåler som skal være spesialisert for dette formålet.
Svært nøyaktige måledata fra dette instrumentet skal så brukes for å analysere utviklingen i aggregatets virkningsgrad. Dette vil fortelle driftspersonellet ikke bare om de kjører anlegget optimalt, men også om det er en utvikling på gang når det gjelder maskineriets «helsetilstand ».
– Ta generatorhavarier, for eksempel. Det skjer svært sjeldent på større vannkraftanlegg. Men dessverre forekommer det hyppigere på småkraftanlegg.
Småkraftprodusenter opererer ofte med så små marginer at de vanskelig finner ressurser til å finne forskningsbaserte løsninger.
I dette prosjektet blir det vinn-vinn, ved at data fra småkraftanlegg er mulig å skalere opp til stor vannkraft, så vi kan etablere modeller som forteller storkraftprodusenter den nøyaktige tilstanden til deres maskineri. Samtidig får også småkraftprodusenter tilgang til det samme analyseverktøyet, sier Dahlhaug.
Prosjektet er nå inne i en fase der de utvikler selve instrumentet, og testkjører prototyper i Vannkraftlaboratoriet på Gløshaugen.
– Instrument skal måle volumstrømmen som skal brukes til virkningsgradsmålinger. Det skal vi gjøre så smart at det går an å implementere enkelt og billig. Vi lager instrumentet her i huset, og prøver det på rørsystemene som vi har i lab-en for å se om vi klarer å måle det som vi ønsker, sier han.
Dette kombinerer de med numerisk analyse. Under kontrollerte forhold i laboratoriet vet de nøyaktig hvor mye vann som går i røret. Da kan de kalibrere hva instrumentet måler i vannstrømmen.
Dahlhaug forteller at dette er ert treårig prosjekt, støttet gjennom Forskningsrådets IPNprogram (Innovasjonsprosjekt i næringslivet). Nå har det gått ett år.
– Vi skal kjøre testene i løpet av høsten og våren. Til våren neste år har vi kommet langt på implementeringen, da kan vi begynne å implementere det ut i kraftverkene. I første rekke vil vi sikte oss inn på et anlegg mellom fem og ti megawatt, sier han.
De ville også ha en nærings- PhD i prosjektet, med en av medarbeiderne i Enestor. Han skulle jobbe med tallknusing og numerisk analyse. Men de var uheldig med loddtrekningen i Forskningsrådet.
– Jeg har aldri opplevd at et prosjekt har fått avslag på støtte til en PhD på grunnlag av loddtrekning. Vi får håpe på bedre lykke neste år, og at den aktuelle personen fortsatt er motivert for å jobbe med dette også da, sier Dahlhaug.
Tekst: Stein Arne Bakken
I dette intervjuet med Energiteknikk går daglig leder Knut Olav Tveit i Småkraftforteningen hardt ut mot energimyndighetene.
– Det store problemet er at det i praksis er blitt stopp i saksbehandlingen. Særlig gjelder dette behandling av nye konsesjonssøknader, men også søknader om godkjenning og endringer i detaljplaner for anlegg under bygging tar tid. Det samme gjelder saker som angår nettet.
Vi snakker nok om flere hundre søknader om utbygging før 2030, hvorav rundt 140 er under forberedelse og på vei til NVE. Jeg tror de fleste av disse prosjektene vil kunne bli bygd ut dersom de får konsesjon. En ny bølge av småkraftutbygging er på vei, men det ser ikke ut til at energimyndighetene har tatt dette inn over seg, sier han.
Tveit viser til at et bredt flertall i Stortinget ønsker småkraftutbygging, og har fulgt dette opp med bevilgninger til ekstra stillinger.
– Men dette har tydeligvis ikke nådd fram NVE, her skjer det svært lite. Vi er bekymret over situasjonen. NVE sier selv at de ikke har store vannkraftsaker for tiden, så da burde man jo i alle fall kunne behandle småkraftsaker.
Det er et veldig trøkk og stor optimisme i småkraftbransjen, påpeker Tveit.
Han sier det snart vil strømme på med søknader om konsesjoner for småkraftutbygging til NVE. Mange av disse gjelder ifølge Tveit prosjekter som tidligere er blitt skrinlagt, men som nå tas ut av skuffen for å søkes om på nytt, basert på forventninger om høyere kraftpriser som vil gjøre prosjektene lønnsomme, kanskje også fordi man har funnet frem til en bedre teknisk løsning for utbygging.
Tveit forteller om betydelig aktivitet blant profesjonelle aktører, og at det blir inngått mange grunneieravtaler med de store selskapene.
– Det er ikke lenger et realistisk alternativ for private grunneiere å bygge småkraftverk selv, det er svært sjelden vi opplever det. Banken krever i dag en egenkapital som kan beløpe seg til flere titalls millioner kroner, og det sier seg selv at dette er noe man verken kan eller skal gjøre som privatperson. Alternativet er derfor å inngå kontrakt om utleie av fallrettigheter med profesjonelle utbyggere. Slike avtaler er det blitt mange av det siste tiåret, og interessen for dette er ikke blitt mindre.
Tveit peker på at de beste prosjektene stort sett er tatt, og at de gjenværende prosjektene er dyrere og ofte mer krevende å bygge ut. Ikke minst kostnadene til vannveier gjør at kravet til egenkapital øker, og dermed også risikoen.
Ifølge Tveit får Småkraftforeningen mange henvendelser fra grunneiere som ønsker råd, blant annet om hvordan forhandlingene kan gjennomføres.
Han legger til at grensen for størrelsen på prosjektene er på vei nedover, men at det nok er vanskelig å få de profesjonelle aktørene interessert i å bygge ut når man kommer ned i tre GWh/år.
Tveit mener at innslaget av de profesjonelle aktørene har bidratt til at småkraftverkene drives bedre enn tidligere.
– Disse jobber beinhardt for å strømlinjeforme driften, ikke minst når det gjelder etablering av gode driftsrutiner og systemer for overvåkning av anleggene, for eksempel i regi av aktører som Captiva Management.
Tveit legger til at verdiene for småkraftverk har økt betydelig de siste årene, mye som følge av den store interessen fra utenlandske investorer, men også på grunn av forventningene om fremtidige høyere kraftpriser.
Tveit viser til at er blitt solgt kraftverk til en verdi på over ni kroner per kilowattime/år.
Han legger til at smertegrensa for lønnsom utbygging for et småkraftverk lenge lå rundt fem kroner/kilowattime, mens den nå nærmer seg sju kroner/kWh for større prosjekter.
– Smertegrensen for utbygging ligger lavere enn det man er villig til å betale for et ferdig utbygd småkraftverk, mye på grunn av risikoen det er å bygge. Det er vel heller ingen tvil om at mange av de prosjektene som nå blir bygd ut, var for dyre den gangen man fikk konsesjon, men at de nå er blitt lønnsomme.
– Det betyr at man i dag er villig til å bygge langt dyrere, selv med en betydelig prisøkning. Dette åpner for å realisere prosjekter som tidligere ikke har vært lønnsomme å bygge ut. Jeg er ganske sikker på at i antall GWh vil det aller meste av dagens rundt 200 konsesjonsgitte prosjekter bli bygd, sier Tveit.
Tveit peker også på at utviklingen av teknologi for kostnadseffektiv tunnelboring av vannveier også vil bidra til å få flere prosjekter opp i skuffen.
– Det bores mye mer enn før. Hensynet til naturinngrep har stor betydning i behandlingen av konsesjonssøknader. Det favoriserer boring av tunnel, som gir svært små inngrep sammenlignet med legging av rørgate. Ellers er det jo blitt mindre teknologiske forbedringer i alle ledd, alt fra inntak, til vannvei og utforming av det øvrige kraftverket, samtidig som man har fått en god del mer erfaring og kompetanse gjennom alle disse årene.
Det ble bygd mange flotte
småkraftverk av private grunneiere
for 15-20 år siden, men
flere av dem var enkle å bygge,
det er langt mer krevende teknisk
å bygge i dag.
– Mange småkraftprosjekter
er blitt stoppet som følge av
mangelfull nettilknytning?
–Ja, og dette er fortsatt et betydelig uløst problem, og har vært hovedårsaken til at mange prosjekter som ellers var lønnsomme, ikke er blitt realisert. Statnett har bygd flere viktige 420 kV-linjer, men dette er ikke blitt fulgt godt nok opp gjennom forsterkninger i regional- og distribusjonsnettet.
Tekst: Stein Arne Bakken
-V i forholder oss til dagens søknadsmengde, men er klar over at antallet nok vil øke fremover, sier Carsten Stig Jensen, som leder seksjonen Vannkraftkonsesjoner i NVE.
Seksjonssjefen går i rette med kritikken fra daglig leder Knut Olav Tveit i Småkraftforeninga om at direktoratet vil bli et hinder for utbygging av småkraftverk i årene fremover som følge av manglende saksbehandlingskapasitet (se forrige side).
Ifølge Tveit er det et utbyggingspotensial på hele 8 TWH småkraft innen 2030, om lag 140 søknader skal være på vei til NVE, men han opplever at det er stopp i saksbehandlingen.
Jensen opplyser at tallet på småkraftsaker til behandling er ganske lavt, slik det har vært siden 2018, da NVE fikk fjernet den store køen av konsesjonssøknader. I toppårene før ble det behandlet om lag 200 søknader i året.
– Vi har i dag registrert et tjuetalls søknader om bygging av nye småkraftverk, og det er bare tre av disse vi ennå ikke har fått fordelt til saksbehandlerne. Situasjonen er overkommelig, sier Jensen.
Ifølge NVE er det i skrivende stund om lag 13 søknader om utbygging av småkraftverk (under 10 MW) til behandling, disse utgjør til sammen ca. 160 GWh. I tillegg er det 9 søknader under forberedelse, de representer ca. 75 GWh ny kraft.
– Dersom vi får inn mange konsesjonssøknader om kraftutbygging, kommer vi til å prioritere søknader som gir mye kraft, regulerbar kraft og mye effekt. I dag har NVE flere større vannkraftsaker til behandling, både helt nye kraftverk, opprusting/ utvidelser og vurderinger av konsesjonsplikt.
Dette betyr ikke at vi ikke skal behandle søknader om utbygging av småkraftverk, men slike søknader vil altså kunne havne lengre bak i køen, sier Jensen.
Han legger til at det er høyst usikkert hvor mange søknader om vannkraftutbygging som vil komme fremover. Det avhenger blant annet av rammebetingelsene.
– Men hva om det kommer 140 nye søknader om utbygging av småkraft i løpet av året, slik Småkraftforeninga antyder?
– Det er vanskelig å uttale seg om et slikt tall, det blir spekulasjoner. Men det er åpenbart at jo høyere antall konsesjonssaker vi skal behandle, desto mer sannsynlig vil det være at vi får utfordringer med kapasiteten og må prioritere.
Jensen viser til at NVE er blitt tilført ressurser, og det er opprettet flere stillinger som saksbehandlere. Ifølge E24 varsler energiminister Terje Aasland at det vil bli satt av 135 millioner kroner som vil gi bortimot 80 nye stillinger for å få fart på konsesjonsprosessene for kraftproduksjon og nett.
– Vi vil trenge tid å lære opp nye medarbeidere, en slik opplæring legger også beslag på våre erfarne saksbehandlere. Men det vil bli en kapasitetsøkning, som også kommer småkraften til gode.
Jensen legger til at NVE er i løpende dialog med småkraften, på samme måte som de også har kontakt med de større kraftverkseierne, for å få oversikt over hva som kan forventes av søknader fremover.
– NVE har gitt et stort antall konsesjoner om småkraftverk som ennå ikke er blitt bygd ut, der byggefristen er gått ut, og det må søkes om ny konsesjon. Merker dere dette?
– NVE har behandlet en god del søknader om utsatt byggefrist de siste par årene, men for en del saker er konsesjonen utløpt, og det må søkes på nytt. Slike søknader er det blitt noen av etter hvert. Disse vil legge ekstra press på vår kapasitet, med en ny runde med saksbehandling når den opprinnelige konsesjonen ikke blir benyttet.
Selv om mye av grunnlagsmaterialet ligger der fra før, er det skjedd mange endringer på de 10-15 årene som er gått siden konsesjonen ble gitt. Det må i praksis settes i gang en ny søknadsprosess. Da er det svært viktig at det blir gjort et godt grunnlagsarbeid, en oppfordring som også går til de som søker om nye konsesjoner, sier seksjonssjef Carsten Stig Jensen i NVE.
Tekst: Øyvind Zambrano Lie
V annkraftkonsesjoner faller bort om det går mer enn fem år fra konsesjonen gis uten at byggingen har startet. NVE kan forlenge fristen med inntil fem nye år.
I juli ga Norges vassdrags- og energidirektorat (NVE) konsesjon til å knytte fem småkraftverk ved Åkrafjorden i Etne til nettet.
Samtidig ga direktoratet utsatt byggefrist til nettselskapet Fagne til å bygge ny kraftledning fra en ny koplingsstasjon ved Storbjørnlistølen i Kvinnherad til nye Tysse transformatorstasjon i Etne. Ledningen skal først driftes på 66 kV og være klar for 132 kV, og gjør det mulig å tilknytte de fem kraftverkene.
Tre av kraftverkene fikk samtidig utsatt byggefrist, mens de to andre allerede hadde fått utsatt frist.
En søknad om utsatt byggefrist innebærer ikke en ny samlet vurdering av fordeler og ulemper ved tiltaket, slik det ble gjort i behandlingen av konsesjonssøknaden. NVE skal bare vurdere om det har kommet nye eller endrede omstendigheter etter at konsesjonen ble gitt.
Tekst: Atle Abelsen
H vordan bygger man et kraftverk der inntaket ligger fullstendig uveisomt til, øverst i et bratt skar på flere hundre meter, tett oppunder en av Norges høyeste fosser i fritt fall?
Forte Vannkraft AS løste det med å hyre inn en lokal entreprenør med noen fjellvante anleggsarbeidere med lang erfaring fra sauesanking og annen ferdsel i fjellmassivet over Lustrafjorden.
– Maskinføreren overnatta på brakke der oppe. Men betonggutta tråkka 500 høydemeter opp og ned igjen hver dag. I tillegg var det en drøy utfordring å bygge tyrolerinntaket der oppe i skaret, rett oppunder Mordølefossen, sier utbyggingssjef Sveinung Rud hos Forte Vannkraft til Energiteknikk.
– Nei, det var ikke så farlig. Vi var heldige med været, det kom ikke så mye vann, sier en nøkternt beskjeden prosjektleder Cato Stegen Aspeseter hos Sogn Entreprenør AS, som hadde anleggsentreprisen på å bygge ut Mordøla kraftverk.
Mordølefossen er en av de høyeste i Norge. Den delen som er i fritt fall, er på over 190 meter, rett over utspringet i juvet der Forte Vannkraft har fått Sogn Entreprenør til å bygge sitt tyrolerinntak.
Vannet starter sin ferd i fjellmassivet sør for Lustrafjorden, mellom Larsokfjellet (1482 moh.) og Eggjene (1520 moh.) via bekker og skar, før det samler seg i den spede begynnelsen til Mordalselvi, som fremdeles har mer enn tusen bratte høydemeter å gjøre unna før den møter fjorden ved Mordøla, seks kilometer sørvest for tettstedet Skjolden.
Aspeseter hos Sogn Entreprenør forteller at folkene hans sto på vår, sommer og høst i 2022 for å få ferdig inntaket før vinteren satte inn. Til tross for en liten hendelse der et kraftig regnskyll førte til en liten oversvømmelse med påfølgende forsinkelser, kom de i mål i god tid før snøen kom og gjorde det nesten umulig å jobbe oppe i bratthenget.
– All betong, utstyr og maskineri ble flydd opp med helikopter. Det var en litt ukurant plass å jobbe på, men det gikk overraskende bra. Vi satte opp en sognemur på oversiden for å hindre at vi ble truffet om det skulle rase noe stein, forteller han. En sognemur er et mindre gjerde, ofte laget av trykkimpregnert trevirke, som boltes i fjellet for å stanse snø og mindre løsmasser.
Forte Vannkraft satte vann på skovlene til den 5 MW kraftige peltonturbinen i juni, og er nå inne i prøvekjøringsperioden. Sveinung Rud kan fortelle at de hadde hatt dette prosjektet i sine planer lenge da de under sitt tidligere navn OBOS Energi søkte konsesjon, som ble godkjent allerede i 2016. Den offisielle utbyggeren er Mordøla Kraft AS, som er heleid av Forte Vannkraft.
Men investeringsbeslutningen kom ikke umiddelbart. Den største bøygen var kostnadene ved tilknytningen. Først da de fikk delt linjekostnadene med småkraftprosjektene Døsjagrovi og Bergselvi, klarte de å få økonomien på plass. Bergselvi kraftverk (9,4 MW) eies av Blåfall Utvikling. Det ble bygget ut og sto ferdig i 2021 (se Energiteknikk nr. 6/2021).
Døsjagrovi (5,7 MW) fikk konsesjon, men konsesjonshaveren Luster Energi tok ingen investeringsbeslutning før fristen gikk ut i 2020. Luster Småkraft AS har nå søkt på nytt. Søknaden ligger fortsatt til behandling.
Prosjektleder Odd Rune Håland fra Fjordane Tekniske AS forteller at prosjektet ble forsinket på grunn av at boreoperatør Norhard gikk konkurs tidlig i prosjektet. Men byggingen av inntaket og kraftstasjonen gikk sin gang, i påvente av behandling av konkursbo og at nye eiere kunne starte opp igjen i Norhard.
– Vi har hatt utfordringer med svake soner i fjellet der vi måtte trekke ut borestrengen og gjøre en sikringsjobb. Det medførte også at boringen trakk ut i tid, sier Håland.
Tunnelen på 750 meter er fullprofilboret med Norhard sin retningsstyrte borerigg, med diameter på 1200 mm. De siste 300 meterne er tunnelen foret med stålforing med ytre diameter 914 mm. Ute i det fri går røret over i ei rørgate med duktile rør de siste 158 meterne ned til kraftverket.
Hos Spetals Verk får Energiteknikk opplyst at turbinaggregatet de har levert, bygger på en egen konstruksjon av en seksstrålet peltonturbin. Daglig leder Magnus Jonassen forteller at deres design er laget for å være fleksibelt og kunne optimaliseres for hvert enkelt vannkraftprosjekt.
– Ikke to prosjekter er like. Det er forskjellig trykk, vannmengde og kjøremønster for hvert enkelt vannkraftanlegg. Våre pelton- og francisturbiner er optimalisert for å gi en gode virkningsgrader over hele driftsområdet, sier Jonassen.
Det er Breheim Nett AS (eid av Luster Energiverk AS) som har hatt ansvaret for å montere produksjonsradialen og kople kraftverket til deres 22 kV-nett.
Tekst: Atle Abelsen
I juni startet Hywer AS prøvedriften på det nye Alsåker kraftverk på vegne av byggherren Småkraft AS. Først i februar/mars 2024 vil Småkraft overta anlegget i ordinær drift.
Øvre Alsåker er et rent elvekraftverk uten regulering i Alsåkerelvi på nordvestsiden av Folgefonnhalvøya, om lag 10 km sør for Utne i Ullensvang kommune i Hardanger.
Med 4,8 MW installert effekt vil anlegget i et normalår kunne produsere 12 GWh fra et peltonaggregat, en såkalt innstøpt brekkemaskin med dysestenger fra Energi Teknikk AS, som har hatt den elektromekaniske entreprisen.
Hos Energi Teknikk AS kan prosjektansvarlig Malin Tvedt fortelle at dette er den første leveransen de har hatt med en peltonturbin med dystestenger framfor de mer tradisjonelle injeksjonsdysene.
– Det blir en noe enklere og billigere maskin, noe som er svært viktig i et marked med hardt pressede priser. I den daglige driften merker kunden lite forskjell. Hovedbesparelsen ligger i innkjøp av injektor. Vi har nå flere slike maskiner i produksjon og under leveranse, sier Tvedt.
– Byggeperioden har forløpt så å si uten problemer, sier prosjektleder Even Holst hos Hywer.
De startet byggingen med «første spaden i jorda» våren 2022, og avsluttet hovedprosjektet i vår. Nå gjenstår arrondering og opprydding, i tillegg til prøvedriften.
Kraftverket har fått et tradisjonelt inntak med en fire meter høy og 15 meter lang platedam i betong. Inntaket har automatisert grindrensker og fritt overløp.
Prosjektet har imidlertid en lengre forhistorie. Allerede i 2014 fikk selskapet konsesjon for å bygge et kraftverk samme sted. Dette prosjektet hadde høyere effekt (6 MW), altså større fallhøyde, og mindre vann, men høyere energiuttak (19 GWh). Men dette klarte ikke ingeniørene å regne seg fram til en lønnsomhet på.
Derfor kom de fram til et alternativ med lavere fallhøyde (og effekt), men med mer vann. De landet på 172,2 m fall og en slukeevne på 3,3 m3/s. Med en totalkostnad inkludert anleggsbidrag på rundt 57 millioner kroner og dagens forventninger til hvordan kraftprisene vil utvikle seg de nærmeste årene, fant Småkraft prosjektet lønnsomt nok til å gi Hywer klarsignal til å starte byggingen.
Tekst: Atle Abelsen
P rosjektleder Svein Halveg hos utbyggeren Hywer AS forteller at det meste av prosjektet har gått «som smurt», bortsett fra at de må vente på tilknytningen til nettet. Arbeidene er på det meste ferdig, vannveien har vært klar for fylling siden midten av august.
Men de får ikke levere strøm til nettet før etter at det lokale nettselskapet Sygnir har gjort seg ferdig med utbedringen av sitt 22 kV-nett.
– Hvis vi hadde hatt tilknytningen til nett klart, kunne vi satt kraftverket i drift allerede i vår. Nå har vi hatt en lang avklaringsperiode mot Statnett og det lokale nettselskapet Sygnir, sier Halveg.
Halveg forteller at Statnett holdt tilbake prosessen en stund, før de fant ut at de kunne kople kraftverket inn på sin transformatorstasjon i Borgund, noen kilometer sør for Kvamme, der Kvemmaelva renner ut i Lærdalselva.
– Etterpå fikk vi vite at Sygnir skal skifte sin transformator, bygge om koplingsanlegget og bygge litt nytt på sitt 22 kV-nett. Det er dette vi venter på nå. Det siste vi har hørt, er at de skal være ferdig i desember. Først da får vi koplet oss opp mot nettet, sier han.
Seksjonsleder Helge Morten Vangen hos Sygnir forteller at alt arbeid i Borgund stasjon er planlagt utført i løpet av første kvartal 2024.
– Vi jobber for at kabelnettet på 22 kV skal være sluttført samme kvartal. Etter det kan Øvre Kvemma få fullverdig tilkopling, sier han. (Se undersak.)
Kvemma kraftverk med en effekt på 8,4 MW og midlere årsproduksjon på rundt 20 GWh, har kostet utbyggeren rundt 120 millioner kroner. Kraftverket ligger i Kvamme, der elva Kvemma renner ut i Lærdalselva og gjør en 180 graders bukning.
Inntaket ligger to og en halv kilometer lengre opp i Kvemmadalen. Elva og inntaket er tilgjengelig med en tursti på vestsiden som er åpen så lenge det er snø- og isfritt. Dette har vært til fordel for prosjektet, som har hatt en enkel tilkomst til inntaket sjøl om dalen er trang og bratt.
Da den første vinteren kom, hadde de gjort seg ferdig med å bore tilløpstunnelen, som også kunne brukes som atkomsttunnel før vannet ble sluppet ned i tunnelen.
Fra inntaket stuper vannet opptil tre kubikkmeter per sekund, 347 høydemeter nedover gjennom en to kilometer lang tunnel og en 550 meter lang nedgravd rørgate, før det treffer skovlene på peltonturbinen i det nye kraftverket.
Når prøvedriften er overstått og sluttarronderingen er gjennomført, overfører Hywer kraftverket til driftsselskapet Cloudberry AS.
Opprinnelig ville Lærdal og Aurland Grønnkraft AS, som siden ble til Norsk Grønnkraft og siden kjøpt opp av Hywer AS, bygge et større kraftverk (9,4 MW/ 24,3 GWh) med vann også fra parallellvassdraget Volldøla.
Dette ble avslått i 2016 på grunn av for stort naturinngrep, mest i Volldøla. Da sendte Norsk Grønnkraft inn en ny søknad, med redusert uttak av vann, og da kun fra Kvemma, og fikk konsesjon i 2017. «Den første spaden» ble satt i jorda i 2021, og her er vi i dag.
Prosjektleder Svein Halveg hos Hywer forteller til Energiteknikk at det mest spesielle med prosjektet og gjennomføringen, er hvor raskt de klarte å drive tunnelen.
– NGK Boring har sammen med anleggsentreprenøren Oskar Brugrand AS, klart en framdrift i snitt på nesten 120 meter i uka. Det er usedvanlig raskt på et sånt prosjekt, sier Halveg.
Årsaken til den raske framdriften mener Halveg skyldes både det gode samarbeidet med Brugrand-folkene og effektiv håndtering av massetransporten og deponeringen av 1300 kubikkmeter stein i uka.
– Drivemetoden ble en diskusjon. Dette er oppe i en trang dal. Borehullet er såpass langt at vi får ikke bort massene effektivt med normal boring. Derfor brukte vi samme TBM og samme metoder som da vi bygde kraftverkene i Salvasskaret og på Mork. Det ble nøkkelen til en effektiv tunneldrift, sier Halveg.
Ved bruk av TBM (elektrisk drift) og kort vei til deponi skal det også ha vært et prosjekt med lite klimaavtrykk.
Seksjonsleder Helge Morten Vangen hos Sygnir forteller at det er i gang med en omfattende ombygging av 22 kV-nettet i Borgund, primært for å møte en økning i produksjonsinnmatning og noe økning i forbruket.
– I Borgund transformatorstasjon er kontroll- og apparatanlegg for 22 kV byttet som et ledd i oppgradering av stasjonen. Dette prosjektet er i sluttfasen, og vil bli ferdigstilt i løpet av året. Krafttransformatoren i stasjonen skal byttes for å doble kapasiteten i forhold til dagens kapasitet, forteller han.
Vangen legger til at leveransen av krafttransformator er i desember 2023. Etter planen skal den settes i drift første kvartal 2024. 22 kV-linja fra Borgund stasjon til Kvamme må forsterkes i forbindelse med ny produksjonsinnmating og forbruk.
Sygnir er i ferd med å etablere et 5,6 km langt jordkabelanlegg med tilhørende omlegging av nettstasjoner som i dag er forsynt via en luftledning, sier Vangen.
Vangen forteller videre at framdriften i prosjektet har vært forsinket både på grunn av en spesielt vår og sommer, men også på grunn av arkeologiske funn.
– Til tross for dette har Sygnir tatt igjen den planlagte framdriften den siste tida. Vi ligger nå godt an for å avslutte gravearbeidet i inneværende sesong.
Tekst: Atle Abelsen
I oktober får innbyggere og næringsliv på Gurskøy i Herøy og Sande kommuner i Møre og Romsdal endelig tilfredsstillende forsyningssikkerhet når nettselskapet Linja AS setter i drift en ny 132 kV ledning fra Djupvik til Sandvikskaret.
Det vil si, ledningen skal inntil videre driftes på 66 kV, men utstyret er for det meste tilrettelagt for en framtidig oppgradering til 132 kV.
Selve ledningen er på «kun» 4,4 km. Men prosjektet inneholder også etableringen av en ny koplingsstasjon på Djupvik, og hovedentreprenøren On Linje AS måtte også utbedre en gammel og bygge en ny vei fram til koplingsanlegget ved Djupvik. Prosjektet omfattet også et forbikoplingsarrangement ved transformatorstasjonen på Håheim i Ulstein kommune, på andre siden av Breisundet mellom Gurskøy og Hareidlandet.
Prosjektansvarlig Åsmund Kleiva Nilsen hos Linja forteller at totalkostnaden på mellom 40 og 50 millioner kroner kan virke voldsom for «bare» 4,4 km ledning. – Men det er inkludert koblingssarrangement på to steder og bygging og opprusting av ca. 800 m vei i ulendt terreng, og alle interne kostnader for planlegging og utvikling av prosjektet, sier Nilsen.
Veien viste seg å være et dristig prosjekt å gi seg i kast med for totalleverandøren On Linje. Det gikk allerede en gammel bygdevei fra bebyggelsen på Djupvik opp til T-avgreiningen på regionalnettet, der koplingsanlegget skulle bygges.
– Men veien var i for dårlig stand til at vi kunne bruke den, forteller prosjektleder Ronny Hestholm hos On Linje til Energiteknikk.
– Vi ville rett og slett kjørt i stykker veien, selv om vi ikke hadde større aksellast på transporten enn hva som var formelt foreskrevet for en slik vei. Løsningen ble å bygge ei midlertidig forsterket bru over den eksisterende brua for å holde oss innenfor belastningskravene, sier Hestholm.
Veien gikk også over en bekk, der de måtte bygge ei ny bru. Veiens dårlige beskaffenhet ble ikke oppdaget før i tolvte time, så det ble noen justeringer og tilpasninger som måtte håndteres underveis i prosjektet.
Å bygge selve ledningen var enklere for en rutinert og erfaren linjeentreprenør. Hele strekket på 4,4 km bæres av oppunder 50 komposittstolper, der over halvparten er montert med slisseboring i fjell.
– Dette gjør stolpeleverandøren Comrod selv, med sitt patenterte spesialutstyr. Vi har bistått Comrod i dette arbeidet, slik at vi skal kunne gjøre det selv med innleid utstyr til seinere jobber, sier Hestholm.
Han understreker at miljøaspektene og hensynet til den sårbare naturen i området, har hatt høyeste prioritet.
– Vi har brukt minimalt med ATV-er og annet tungt transportutstyr i terrenget. Nesten alt materiell og utstyr er fløyet inn med helikopter. Mannskapet fikk gå selv fra veien. Selv om strekket var kort, ble det likevel en del «turgåing i terrenget» for gutta. Men det tok de med godt humør, sier Hestholm.
Ved kun seks av mastepunktene var det nødvendig med tyngre utstyr som gravemaskin, som de måtte kjøre inn.
Christer Olerud er markedsansvarlig for høyspenningsprodukter hos Hitachi Energy AS, som har levert brytere og annet materiell til det fjernstyrte koplingsanlegget. Han forteller at miljøprofilen også omfatter deres leveranser.
– Vi har levert blant annet tre kompakte fraskillende effektbrytere uten den uønskede og svært klimapotente gassen SF6. Vår siste og mest miljøvennlige løsning for utendørsbrytere baserer seg på en blanding av karbondioksid og oksygen som brytermedium for bryteren, sier Olerud.
Han forteller at de siden 2010 allerede har rukket å levere over 50 slike effektbrytere med denne teknologien til norske nettselskaper.
Åsmund Kleiva Nilsen hos byggherren Linja forteller at ledningsprosjektet ble en fin oppstart for den delen av nettselskapet som tidligere var Mørenett, som så fusjonerte med Linja - som tidligere het SFE Nett.
– I motsetning til våre kollegaer med bakgrunn fra SFE Nett, som har bygget mange kilometer med nye regionalnettsledninger de siste ti årene, har vi som kommer fra Mørenett, Mørenett stort sett konsentrert oss om å oppruste og bygge nye transformatorstasjoner. Da er vi glade for å kunne «øve» oss på et prosjekt som både var av begrenset størrelse, men samtidig med en utfordrende kompleksitet, sier Nilsen
Ronny Hestholm hos On Linje peker på at prosjektets kompleksitet har vært lærerikt, og at samordning mellom flere aktører kanskje er det viktigste læringspunktet i prosjektet.
– Koordinering og samarbeid har vært utfordrende, men jeg synes det har gått veldig greit. Både byggherre og underentreprenører har vært løsningsorienterte når det har oppstått friksjon. Det har i grunnen vært ubetydelig med forsinkelser og uoverensstemmelser, understreker Hestholm.
Tekst: Øyvind Zambrano Lie
N orges vassdrags- og energidirektorat (NVE) har oversendt Olje- og energidepartementet (OED) et forslag for beregningsmodell for energikarakter i en ny energimerkeordning.
På et seminar på Arendalsuka var daglig leder Trygve Mellvang Tomren-Berg i Norsk Fjernvarme kritisk til hvordan NVE i forslaget vil vekte utslippene fra avfallsforbrenning.
– Hvis man bokfører avfallsforbrenning som energiproduksjon, følger det med et utslipp, og da kan man få en dårligere vekting ut fra et miljøperspektiv. Det mener vi er feil. Om fjernvarmen utnytter overskuddsenergi fra avfallsforbrenning, har ingen innvirkning på utslippene fra avfallsforbrenning. Det er ikke behovet for energi som gjør at vi forbrenner avfall. Da synes vi det er synd og litt spesielt at det skal telle i vektingen, sa Tomren-Berg.
OED ga i april i år NVE i oppdrag å utrede mulige primærenergifaktorer som kan benyttes i beregningen av bygningers energiytelse.
I sitt forslag til OED påpeker NVE at fleksibiliteten som ligger i varmesentralens ulike produksjonsmåter i dag, ikke kommer bygningens energimerke «til gode», mens en varmepumpe innenfor den enkelte bygning vil gi betydelig forbedret energiytelse. Denne ulempen for fjernvarmen ønsker NVE å redusere.
NVE påpeker imidlertid også at fjernvarmesystemet har store infrastrukturkostnader og effektbegrensinger som bør hensyntas, og at fjernvarmesystem har varmetap som gjør at fjernvarme «ofte ikke kan kalles energieffektivisering sammenlignet med et lokalt system».
Videre peker NVE på at de ulike fjernvarmesystemene har ulik brenselsmiks. De fleste bruker noe elektrisitet, men ofte for å drive varmepumpe, som spisslast eller til bruk når elprisene er svært lave.
NVE ga Multiconsult i oppdrag å komme med forslag til vektingsfaktorer. For fjernvarme foreslo Multiconsult noe som må sies å være en svært gunstig faktor, nemlig 0,2-0,3.
«Vi velger å allokere utslippene fra avfallsforbrenning til avfallssektoren og null utslipp til distribuert varme», skrev blant annet Multiconsult.
NVE er uenig i Multiconsults forslag, og foreslår at fjernvarme vektes med en mindre gunstig faktor på 0,6, men med mulighet for 0,45 dersom det kan dokumenteres at det brukes minst 70 prosent fornybart i produksjonen eller dersom det er snakk om overskuddsvarme fra industriprosesser, datasentre eller lignende.
I et notat til OED, som Energiteknikk har sett, begrunner NVE hvorfor de er så uenig med Multiconsult.
«Multiconsult [har] lagt til grunn en antagelse om at fjernvarmeselskapene kun utnytter overskuddsvarme fra forbrenningsanlegg for avfall. Dersom dette skulle vært tilfelle, ville det bety at denne overskuddvarmen ellers ville blitt sluppet ut i det fri dersom det ikke var et fjernvarmeanlegg som kunne ta imot varmen. Slik er det ikke. Forbrenningsanlegg og fjernvarme er uløselig knyttet sammen, selv om de noen steder er delt i ulike selskaper. Ved bruk av andre energibærere enn forbrenning av avfall og biobrensel, er varmeproduksjonen en integrert del av fjernvarmeanlegget.
Følgelig er det ikke grunnlag for å behandle avfallsforbrenning annerledes. Fjernvarme med avfallsforbrenning beregnes til å ha omtrent 40 % fossilt brensel. NVE har derfor justert karakteren for fjernvarme slik at avfall som energikilde teller andelsmessig inn i fjernvarmekarakteren », skriver NVE.
Frps Helge André Njåstad er kritisk til at NVEs forslag kategoriserer avfallsforbrenning som delvis fossil varmeproduksjon, og at overskuddsvarmen fra slike anlegg ikke likestilles med overskuddsvarme fra industri.
«Dermed legges det opp til en dårligere energikarakter for moderne og energieffektive bygg som utnytter denne type energi, som vil være veldig uheldig », skriver han i et skriftlig spørsmål til energiministeren. Da Energiteknikk gikk i trykken, var spørsmålet ennå ikke besvart.
Olje- og energidepartementet vil ikke svare substansielt på substansielle fra Energiteknikk om saken, utover at de følger opp NVEs innspill i dialog med direktoratet.
Med konseptet «Nett i tide» har REN og SINTEF Energi lansert et felles initiativ for forskning og utvikling (FoU) med hovedfokus på nettkapasitet og utvikling.
Ifølge produkt- og forretningsutvikler Erik Melvær i REN og forskningsleder Oddbjørn Gjerde i SINTEF Energi, er initiativet utformet for å ta tak i de presserende problemene og utfordringene som strømnettet står ovenfor.
Beslutningen om å lansere FoU-initiativet er sterkt påvirket av funnene i strømnettutvalgets NOU 2022:6, «Nett i tide - om strømnettet». Rapporten fremhever kritiske behov som riktig nettkapasitet til riktig tid, akselerert nettutbygging, optimalisering av dagens nettinfrastruktur og en mer strømlinjeformet tilknytningsprosess for å imøtekomme det økende energibehovet og samfunnets forventninger.
Initiativet er forankret i de positive erfaringene fra tidligere samarbeid mellom REN, SINTEF Energi og nettselskaper.
– Det er denne vellykkede synergi og felles forståelse for bransjens behov som motiverer oss til denne nye satsningen. Med en slik solid bakgrunn, sikter vi mot å oppnå resultater raskere og tilby praktiske løsninger som vil gagne både nettbransjen og samfunnet, sier Melvær.
Resultatene fra FoU-prosjekter vil bli gjort tilgjengelige via plattformer som RENblad og diverse webapplikasjoner. Videre vil REN tilby integrasjons- og implementeringskompetanse til nettselskapene.
Melvær lister opp bærekraft, kompetanseheving og redusert ledetid som kjærneområder det vil bli fokusert på, i tillegg forbedrede prosesser, bedre utnyttelse av eksisterende nettinfrastruktur og samfunnsmessig nettutvikling.
Han opplyser at finansiering av FoU-prosjekter vil være et produkt av samarbeid mellom flere aktører og institusjoner. REN AS og SINTEF Energi vil aktivt søke støtte gjennom finansieringsordninger som Finansieringsordning for FoU (RME), Skattefunn, IPN og RFF (regionale forskningsfond). Dette vil også bli supplert med kontantbidrag og egeninnsats fra alle involverte parter.
Høstens første oppdatering av Grøft Design er lansert, og gjør verktøyet enda mer fleksibelt.
En av hovedfunksjonene i den nye versjonen av Grøft Design er muligheten til å utføre nøyaktige beregninger av strømfordelingen i parallellkoblede kabler.
– Du vil få utført beregninger for å bestemme hvordan strømmen fordeler seg mellom de lederne som er koblet i parallell, samt skjermene, sier prosjektleder Marius Engebrethsen i REN.
I tillegg introduserer REN en ny funksjon som muliggjør beregninger av kabelkulverter fylt med sand eller annen masse.
Den nye versjonen vil også omfatte avansert støtte for kabelføring i skrånende terreng. Dette er spesielt nyttig for prosjekter som inkluderer kabler over ulike terrengformer og skråninger. Ved å ta hensyn til terrengets form under beregningen, vil verktøyet kunne gi mer nøyaktige råd om hvor kablene bør plasseres og hvordan de kan fordeles effektivt.
Samtidig vil den oppdaterte versjonen gi mulighet til å inkludere ulike lag under bakken som har forskjellig termisk ledningsevne.
En ytterligere oppgradering inkluderer justerbar bredde for topplagene. Dette gir mulighet til å finjustere tegningen, slik at det stemmer bedre overens med virkeligheten.
Det blir også mulig å tegne direkte forlagte kabler og rør uten kabelgrøfter. Dette kan typisk være kabler forlagt uten graving som styrt boring eller pløying.
– Den nye oppdateringen av Grøft Design utvider funksjonaliteten og gir brukerne flere verktøy for å håndtere forskjellige måter å legge kabler på, vi håper at dette bidrar til å gjøre programmet enda mer hjelpsomt for brukerne, sier Engebrethsen.
Tekst og foto: Stein Arne Bakken
-V i skaper en ny og spennende møteplass for nettbransjen, sier daglig leder Stig Fretheim.
Han opplyser at REN tar sikte på videreføre det spesielle konseptet som er utviklet for Nettverksuken – en kombinasjon av konferanser, fagkurs og leverandørutstilling – som et årlig arrangement på Hellerudsletta like nord for Oslo. Men fra neste år av vil Nettverksuken gå av stabelen i oktober.
– Programmene til Teknisk Konferanse og Regionalnettsdagene vil lagt ut på våre hjemmesider i løpet av september. Også innholdet i de tre fagkursene er snart klart. Fagkursene retter seg først og fremst mot montører, sier Fretheim, som legger til at Nettverksuken også vil bestå av NM for energimontører.
De planlagte Metodedagene i juni ble avlyst etter at REN fikk erfare at det ikke lenger var den samme oppslutningen om dette arrangementet, som er blitt arrangert på Drammen Travbane med stor suksess annethvert år siden 2011, siste gang i 2019. I 2021 satte pandemien en stopper for arrangementet.
– Vi fikk tilbakemeldinger, spesielt fra ledelsen i nettselskapene, om at de ikke var like villige til å bruke ressurser på å sende medarbeidere til Metodedagene for å gå på utstilling, de ønsket seg et innhold med mer faglig påfyll. Da gikk vi i tenkeboksen og utviklet det nye konseptet Nettverksuken, som har fått en god mottagelse, både fra utstillere og nettselskaper.
Utbyttet for deltakerne må bli noe mer enn det sosiale og hva besøk på messen kan gi; en merverdi i form av faglig kompetanse. Samtidig får deltakerne mulighet til å bygge nettverk og dele kunnskap og erfaring med andre.
Vi har ikke glemt det sosiale, det blir arrangert en Nettverksfest, et felles kveldsarrangement med nat, drikke, underholdning og moro. Det skal vi få til med Nettverksuken, vi tror dette skal bli kjempebra, sier Fretheim.
Mens Metodedagene hadde over to tusen deltakere, vil det bli færre, men kanskje like mange på utstillingen som kommer til de tre dagene på Nettverksuken pågår, fra tirsdag til torsdag den siste uken i november.
– Vi har ikke kapasitet til å betjene så mange under Nettverksuken, sier Fretheim. Han regner med nærmere 500 deltakere fra konferansene og kursene, og at det i tillegg vil komme et tusentals besøkende på messen, som vil ha fri adgang for alle.
Tensio er et av selskapene som vil sende ingeniører og montører til Nettverksuken, men det er ennå ikke bestemt hvor mange det blir.
– Vi er midt i en stor omstilling, og må også vurdere hensynet til drift og beredskap på denne tiden av året, sier teknisk sjef Johan Hernes i Tensio N.
Hernes legger spesielt vekt på at Nettverksuken vil gi god faglig oppdatering, både gjennom deltagelse på konferanser og kurser, men også ved å besøke leverandører på utstillingen.
– Vi er også opptatt av at våre medarbeidere gis mulighet til å knytte nettverk med andre som jobber innenfor samme fagområder, at Nettverksuken vi være en viktig møteplass i bransjen, sier Johan Hernes i Tensio.
Nr. | Matr.frist | Utgiv.dato | Tema |
---|---|---|---|
5 | 12.10 | 24.10 | Drift/vedlikehold/ utbygging av nett Fjernvarme |
6 | 16.11 | 28.11 | Drift/vedlikehold/ utbygging av kraftverk Bilag: REN Nettverksuken 2023 Nettkonferansen 2023 |
D en utfordrende situasjonen for NEF var et naturlig bakteppe da representantskapet i NEF var samlet 14. juni. Her ble Halsten Aastebøl gjenvalgt som foreningens president for ett år.
Aastebøl overtok dette vervet i juni 2020, etter at pandemien kom til landet, og i et intervju med Energiteknikk på slutten av året, konstaterte han at 2020 var blitt utfordrende år for NEF.
– Vi er sliter fortsatt med ettervirkningene av pandemien. Det merker vi på aktiviteten i gruppene. Det er tungt å komme i gang igjen etter en lang periode uten fysiske møter, sier Aastebøl.
Han peker på Trondheim gruppe som et unntak, her har det vært en ny giv, som har gitt flere vellykkede møter med god oppslutning.
– Jeg tror dette har noe å gjøre med rammen rundt møtene, at man har evnet å tenke nytt og løst litt opp på den gamle møtestrukturen, det gjelder så vel faglig innhold som det mer praktiske; valg av møtesteder og servering. Blant annet ble det arrangert et slikt møte om kjernekraft, med innledere fra begge leire, slik at det ble en interessant debatt. Slike opplegg er viktig, ikke minst for å kunne rekruttere yngre mennesker til foreningen.
For to år siden var det en litt mer optimistisk president som uttalte seg, blant om at nedgangen i medlemstallet hadde stoppet opp. Nå må Aastebøl konstatere at medlemstallet fortsatt synker. I 2021 hadde NEF over 800 aktive medlemmer, i juni i fjor var tallet 767 mens det i juni i år var sunket til 732. For noen år siden hadde foreningen over tusen medlemmer.
– Dette er en beklagelig utvikling, som henger sammen med møteaktiviteten i gruppene. Det er viktig at det blir arrangert møter med et faglig og sosialt innhold som treffer medlemmene. Vi merker at det ikke er lett få folk til å påta seg tillitsverv, det er det også mange andre foreninger som sliter med, sier NEF-presidenten.
Men representantskapet kunne konstatere at økonomien i foreningen er god. – Dette er absolutt et lyspunkt, så lenge vi har en grei økonomi, har vi tid på oss til å snu skuta, sier Aastebøl.
Han har god tro på at et samarbeid med andre foreninger kan være en vei å gå, og opplyser at NEF har fått flere innspill om dette som de nå vil se nærmere på.
Aastebøl opplyser at den kanskje største saken på Rmøtet var endring i vedtektene, som gjør at lederne i de enkelte gruppene automatisk utgjør Fellesstyret. Tidligere har Representantskapet valgt medlemmene til Fellesstyret, nå velger de bare Presidenten.
Fellesstyret vil med dette bestå av følgende medlemmer frem til R-møtet i 2024:
Torstein Haugen valgt som kritisk revisor for to år.
